Этапы ремонта квартиры: Этапы ремонта квартиры с нуля в новостройке

Содержание

15 этапов ремонта квартиры

1. Демонтаж

Если Вы являетесь обладателем квартиры в новостройке, то в соответствии с Вашим дизайн-проектом демонтаж, как правило, минимален. Если Вы ремонтируете квартиру из старого фонда, особенно «сталинку», то демонтажные работы могут составлять большой объем работ: это и снос зачастую ветхих перегородок, и утилизация засыпки между плитой перекрытия и чистовым полом. Одной из самых трудоемких работ является очистка стен и потолков от старых лакокрасочных покрытий, которые препятствуют нормальной адгезии (сцеплению) новой штукатурки и существующих поверхностей.



2. Замена окон (смотри подробнее http://ask-signal.ru/remont/blog1/zamena-okon.html )

После демонтажных работ при ремонте квартир можно приступать к замене окон.

При огромном их многообразии надо иметь ввиду их принципиальные различия. Для начала, все окна со стеклопакетами подразделяются на деревянные и пластиковые. Первые отличаются более высокой ценой, которая оправдана рядом их преимуществ: натуральностью, экологичностью материала, повышенной шумоизоляцией и благородным добротным видом.

В пластиковом профиле для квартир, как правило, достаточно 3-х камерных стеклопакетов. Марка профиля не настолько принципиально, но желательно брать окна известных производителей. Также нужно стараться избегать большого числа переплетов, но не забывать при этом о единообразии всего фасада дома. Очень важна качественная установка окон.



3.Ставим перегородки

(смотри подробнее http://ask-signal.ru/remont/blog1/tehnologiya-stroitelstva-mezhkomnatnyh-peregorodok-iz-pazogrebnevyh-plit.html )

После завершения демонтажных работ, руководствуясь планировочным решением дизайн-проекта, возводят все перегородки в квартире. Они могут быть из:

-гипсокартона,

-кирпича,

-пазогребневых блоков,

-пенобетонных блоков.

Преимущества гипсокартонных перегородок состоят в возможности их использования в изогнутых формах перегородок, при наличии деревянного межэтажного перекрытия ввиду их небольшого веса, отсутствии последующих штукатурных работ. Но они уступают по прочности и надежности.

Кирпичные перегородки используют небольшими участками, где стены испытывают повышенные нагрузки.

В последние годы используют преимущественно такие современные материалы для перегородок, как пазогребневые или пенобетонные блоки. Они сочетают в себе хорошую прочность и экологичность при отсутствии перегрузки плиты перекрытия. Звукоизоляционные свойства у них несравненно выше, чем у перегородок из ГКЛ.

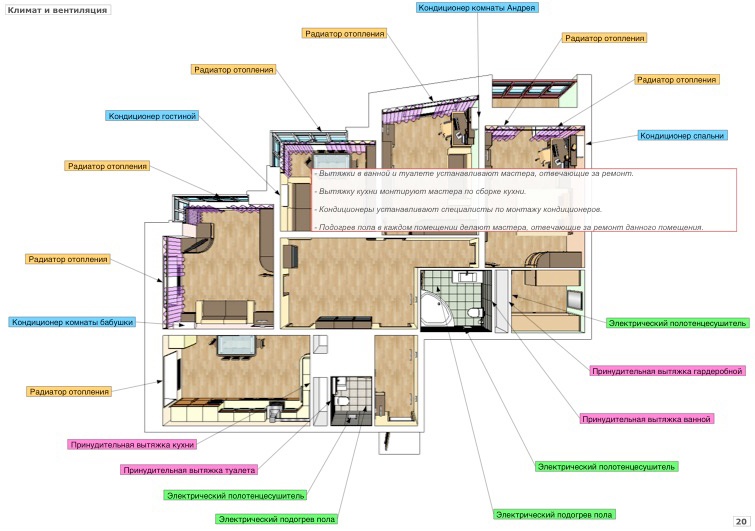

4. Прокладываем коммуникации

( смотри подробнее http://ask-signal.ru/remont/blog1/elektromontazhnye-raboty.html)

Коммуникации в квартире можно разбить на следующие группы:

-трассы для кондиционеров,

-трассы вентиляции,

-трассы электроснабжения,

-трассы отопления,

-трассы горячей и холодной воды.

Данные работы должны выполняться с четким соблюдением ГОСТов специалистами узкой квалификации с необходимым образованием и допусками к работам. Все трассы перед заливкой стяжки и штукатуркой фотографируются с прорисовкой привязок к стенам.

Материалы, из которых прокладываются данные трассы должны быть разрешены к использованию и согласовываться с заказчиками перед началом ремонта квартиры. Например, допущен к использованию электрокабель 2-х марок. Также чаще всего используются немецкие трубы для ГВС , ХВС и отопления из сшитого полиэтилена.

5. Устройство потолков

Потолки делятся на следующие категории:

-оштукатуренные «под ноль» существующие плиты перекрытия,

– подшитые гипсокартоном по каркасу,

-натяжные потолки.

Наилучшим решением является штукатурка существующих плит перекрытия «в ноль» современным экологичным материалом Ротбанд (Тиги Кнауф), при этом высота помещений остается максимальной при максимальной прочности потолка.

Потолки из гипсокартона существенно понижают помещение из-за необходимости устройства для них металлического каркаса, они имеют смысл при устройстве сложных дизайнерских потолков, а также в коридорах и санузлах, где понижение потолков архитектурно оправдано.

Натяжные потолки несмотря на гигиенические сертификаты иногда первые месяцы пахнут полимерами, хорошо «работают» при протечках, однако если случайно ткнуть снизу острым предметом, то идут на выброс.





6.Устанавливаем входную металлическую дверь.

Основное ее назначение – защита от воров, поэтому рекомендуется установка не менее 2-х замков проверенного качества. Хорошо себя зарекомендовали замки  MUL-T-LOCK и MOTTURA. Также в последние годы появились и другие хорошие марки. Не забудьте про броненакладки под личину замка. Ни один замок не может предохранить от проникновения опытного вора, однако при наличии броненакладки и хороших замков время вскрытия двери увеличивается. Если есть возможность, нужно оставить вторую дверь, которая также может закрываться и в то же время по дизайну повторяет обычные межкомнатные двери, что не будет противоречить общему дизайну интерьера квартиры.



7. Выравниваем поверхности.

При ремонте квартир под чистовую отделку выравнивают:

  • полы
  • стены
  • потолки

Как правило, устройство полов происходит за счет стяжки толщиной 40-50 мм, а дальнейшее выравнивание достигается за счет наливного пола до 10 мм.

Если требуется большая толщина пола, то под стяжку устраивают так называемую  “легкую” стяжку из пенобетона в смеси с керамзитом фракцией 10мм.

Пол – один из важнейших элементов в дизайне помещения. Важно, чтобы он был прочным и ровным, а еще он может быть теплым и комфортным.  Устройство пола выполняется после штукатурки и состоит из нескольких этапов, которые могут выглядеть следующим образом: сначала укладывается гидро- и звукоизоляция, потом делается стяжка пола, затем предпринимается выравнивание и только после этого производится укладка напольного покрытия. Возможны и другие варианты, которые будут определяться как финишным напольным покрытием, так и пожеланиями клиента. Например, при устройстве теплого пола потребуется проводка нагревательных элементов.

Проект устройства пола

Прежде чем преступить к укладке напольных покрытий, необходимо разработать дизайн-проект, который будет содержать подробную информацию об устройстве пола.

Составленный заранее проект позволит правильно рассчитать необходимый материал и подготовиться к порядку выполнения работ. Пол – это многослойная конструкция. Сооружать ее без четкого плана и выверенных размеров неэффективно. Неправильная укладка пола может стать причиной самых разных проблем: от раздражающего скрипа половиц до разбухания напольного покрытия.

 Как лучше сделать: комбинированный пол

Интересным решением может стать комбинированный пол на кухне. Место, где готовится пища, особенно подвержено загрязнениям и попаданию воды. В этом случае можно использовать материалы, устойчивые к грязи, жиру и влаге, а также способные выдержать механическое воздействие. Например, от случайно упавшей кастрюли. Остальная часть кухонного пола выполняется из обычных материалов.

Стены и потолки выравниваются за счет их устройства из гипсокартона, либо путем оштукатуривания гипсовыми штукатурными составами, как правило, Ротбанд (ТИГИ КНАУФ).

Затем проводятся малярные подготовительные работы, которые включают в себя оклеивание поверхности сеткой, неоднократное шпаклевание и шкурение поверхности с промежуточным грунтованием. Если выбирать между гипсокартоном и штукатуркой, предпочтение нужно отдать последней.



8.Кладем плитку.

Для начала этой работы необходимо выбрать плитку. Плитка бывает 4-х видов:

-керамогранит;

-плитка керамическая;

-плитка из натурального камня;

-плитка металлическая.

Керамогранит появился около 4-х около 4-х десятилетий назад и прочно занял свое место. Его отличает высокая прочность и низкое водопоглощение (до 0.05%), благодаря чему его можно использовать для наружных работ — облицовки фасадов, балконов и т. п., он неплохо переносит отрицательные температуры. Также он незаменим при укладке полов в общественных помещениях с большой проходимостью. В то же время, как и керамическая плитка он состоит из натуральных компонентов, его получают, смешивая несколько сортов глин, кварцевый песок и пигменты на основе оксидов металлов: железа, кобальта, хрома, марганца. Одним из его плюсов является технология, при которой мы получаем однородный по всей толщине материал без слоя глазури.

Поверхность керамогранита может иметь следующий внешний вид:

-под камень;

-полированная;

-натуральная;

-рельефная.

Плитка из натурального камня по прочности и стоимости зачастую уступает керамограниту, однако являясь практически 100% творением природы, она неповторима в своей красоте и уникальном дизайне. Керамическая плитка самый распространенный материал для облицовки ванных комнат, полов в квартирах и частных домах. Она отличается огромным разнообразием дизайна. Приведем лишь некоторые из них.

Плитка в классическом стиле. Ее отличает натуральная текстура под камень или однотонная, декоры с классическим орнаментом, октогональная конфигурация и т. д. Также возможен выбор ретифицированной плитки с возможностью укладки с минимальным швом (1-2 мм).



Метализированная плитка, особенно популярная в Европе используется в современных интерьерах.



Очень самобытная плитка в стиле кантри, обычно используется на кухонных фартуках.



В последние годы стало модно в дизайне плитки применять смешение различных стилей, например, средневековый орнамент помещать на современную поверхность.



Очень интересна плитка, имитирующая натуральный камень.



Также большой популярностью пользуются мозаичные плиточные ковры, они усложняют и украшают интерьер.

 9. Клеим обои, наносим декоративные покрытия, красим стены и потолок.

Если стены и потолок подготовлены высококлассными профессионалами, Вам не страшны никакие обои – от самых тонких бумажных до бесшовных текстильных во всю стену. Сейчас их многообразие просто поражает: на любые вкус, цвет и кошелек. Цены колеблются в разы, а также их дизайн и качество совершенно различны.

В последние годы стало модным использование для отделки стен различных декоративных покрытий. Это и венецианская штукатурка, и различные бархатистые покрытия, и эффект античных стен, и многое-многое другое.

Наиболее простой вид отделки стен – это их покраска, обычно она используется в современном стиле( минимализме). Потолки также красятся, хотя это зависит от общей концепции дизайна квартиры. В последнее время набирает популярность роспись стен и потолков.

Отделка стен и потолков по большей части определяет окончательный облик квартиры. Несмотря на то, что это считается финальным этапом отделки, многие детали определяются задолго до его начала. Так, если потолки или стены будут краситься, то следует учесть, что их поверхность должна быть идеально обработана – краска не прощает дефектов подготовки. Высокое качество поверхности достигается выравниванием штукатуркой или панельными материалами (при необходимости) и многократной шпаклевкой со шлифовкой каждого слоя. Такая тщательность работ подразумевает их высокую стоимость. Материалы с рельефной поверхностью, напротив, позволяют замаскировать мелкие дефекты подготовки.

Таким образом, при составлении дизайн проекта квартиры, важно учесть такие нюансы, как первоначальное состояние стен и желаемую глубину ремонта. Зачастую, желание применить для отделки стен и потолков некоторые материалы и технологии может расходиться с запланированным бюджетом или сроками ремонта. Чтобы не нарваться на непредвиденные расходы, следует иметь четкий план действий. Отличным подспорьем служит грамотно составленный дизайн проект квартиры. Причем не просто взятый из интернета, даже в случае типовой планировки – он должен делаться с учетом нюансов конкретного объекта.

Для того чтобы сделанный ремонт долгое время радовал глаз, следует использовать только проверенные и зарекомендовавшие себя материалы. Мы сотрудничаем исключительно с зарекомендовавшими себя партнерами. Огромный выбор обоев предлагает компания DAYLIGHT, элементы декора и разые типы настенных и потолочных покрытий мы находим в компаниях «Baldini» и «Декорацца». Из окрасочных материалов мы предпочитаем использовать краски COLOREX – множество типов и богатая палитра позволяют всегда добиваться желаемого результата.

Учитывая то, что ремонт делается на несколько лет, следует планировать «на перспективу». Так, если намечается появление маленького ребенка, то стоит подумать, прежде чем клеить дорогие обои. Краска или жидкие обои более практичны – поврежденный фрагмент легко может быть отремонтирован. Если сроки ремонта сжаты, то натяжной потолок более практичен и быстр в монтаже по сравнению с подвесным или окрашенным.



10. Подключаем сантехнику, устанавливаем розетки, выключатели, вешаем светильники.

Итак, плитка в санузлах постелена, следующий этап — подключаем сантехнику. Переходим в отделанные комнаты, где производим установку розеток, выключателей и навеску светильников, параллельно происходит проверка исправности всего оборудования, необходимая регулировка датчиков теплых полов и т. п. После монтажа всего оборудования всю документацию по скрытому монтажу всех коммуникаций необходимо приобщить к общей документации.



11. Настилаем чистовой пол, ставим межкомнатные двери.

Приятно пройтись босиком по натуральному деревянному полу. Это результат профессионального устройства и правильного основания всего пола. Сам пол клеится 2-х компонентным клеем известных фирм на основание из фанеры и фиксируется паркетными саморезами. После настилки полов переходят к установке дверных коробок обычно рамными дюбелями, после чего устанавливаются наличники. В современном стиле, когда этого требует дизайн, используют скрытые двери без наличников.



12. Устанавливаем кухню.

На этом этапе завозится кухня, которая была изготовлена по тем размерам, которые были сняты в квартире замерщиком производителя кухни.

Далее изготавливается кухонная столешница, фактические размеры которой снимаются по установленной мебели. Некоторые допускают ошибку, заказывая импортную кухню уже вместе со столешницей. В этом случае часто впоследствии ее надо дорабатывать, либо перезаказывать. Столешница может быть изготовлена из искусственного или натурального камня или облицовываться керамогранитом.

После установки столешницы производится окончательный монтаж и подключение кухонной техники.

13.Уборка помещений.

После монтажа кухонной мебели и окончания ремонта несмотря на предыдущие уборки требуется генеральная уборка всех помещений. Перед навеской штор в помещениях не должно оставаться даже немного пыли.

14. Установка мебели, навеска штор.

На этом этапе производится навеска всех штор и установка всей мебели. Ваши интерьеры в квартире практически приобретают законченный вид. Остаются лишь последние штрихи!



15. Декорирование.

Подобрать декор сложнее, чем шторы и мебель, в то же время, это один из самых важных этапов в создании современного интерьера Вашего дома. Поэтому, этим должен заниматься профессиональный дизайнер-художник.



Этапы ремонта в квартире. Подготовка и демонтаж – Дизайн

Подготовительный этап

Посмотрите интерьерные журналы и сайты, чтобы примерно понять, чего вы хотите, проконсультируйтесь с дизайнером и поездите по строительным магазинам и рынкам, чтобы составить более или менее полную картину и соотнести свои желания и возможности.

 Дизайнер Виктория Золина

Определитесь, насколько ремонт будет масштабным и какую сумму вы готовы потратить. Капитальный ремонт «средней руки» обходится примерно в 30–35% от стоимости квартиры в старом доме и в 20–25% от цены квартиры в новостройке (ремонт в старой квартире стоит дороже, так как нужен демонтаж, но некоторые новостройки сдаются с некачественной черновой отделкой, и тогда затраты в них тоже могут возрасти).

Решите, будете ли вы делать ремонт сразу во всей квартире или по частям, самостоятельно или с помощью строительной бригады, будете ли вы жить в квартире или переедете на это время.

Если ремонт «по частям», начинать его нужно с самой дальней комнаты и постепенно двигаться к выходу, чтобы потом не таскать строительный мусор через уже отремонтированные помещения.

Даже если ремонт вы планируете делать сами, для работы с электричеством, системами водопровода и отопления рекомендуется пригласить специалистов. Их поиск можно начинать уже на этом этапе: у хороших мастеров очередь на несколько месяцев.

Предварительный расчёт бюджета

В смету ремонта внесите все неизбежные траты и «хотелки». Скорее всего, от каких-то пунктов из второй части придётся отказаться. Можно воспользоваться онлайн-калькуляторами ремонта, но эти сервисы часто делают ремонтные компании, заинтересованные в привлечении клиентов.
Затраты по ремонту обычно выглядят так:

  •  строительные, монтажные и отделочные работы — 40%;
  •  материалы — 25%;
  •  мебель и техника — 25%;
  •  дизайнерский проект — 5%;
  •  непредвиденные расходы — 5%.

Статью «непредвиденные расходы» можно смело удвоить: как правило, стоимость ремонта всегда возрастает в процессе.

Будьте морально готовы к тому, что смету придётся на каждом этапе корректировать: например, вы выбрали двери из белого дуба, а позже осознали, что они вам не по карману. Или ожидали, что бригада обойдётся вам в одну сумму, а в реальности эти услуги стоят дороже. Поэтому нужно вести таблицу и вносить в неё даже небольшие траты.

Проектирование

Проект ремонта (хотя бы и сделанный самостоятельно) необходим для того, чтобы меньше ошибаться, продумать все детали в новом интерьере и учесть технические стороны процесса.

Помните, что по закону нельзя переносить так называемые «мокрые зоны» (кухню и санузел), а также сносить несущие конструкции и стену между кухней и гостиной, особенно если в доме есть газ (можно установить лёгкие раздвижные перегородки или двери типа «гармошка», но совсем от разделителей между гостиной и кухней избавиться нельзя). Также в списке основных табу объединение балкона и комнаты (или кухни). Другие детали перепланировки лучше уточнять в каждом конкретном случае в БТИ или у дизайнера (или и там, и там — для верности).

Один из самых важных пунктов планировки — расположение и количество розеток. Оно зависит от того, где какая техника и светильники у вас будут, а также от плана расстановки мебели. Обратите внимание, где будут рабочие зоны с компьютерами, напольными и настольными светильниками, где установлена кухонная техника и стиральная машина, а также где вы планируете гладить бельё, смотреть телевизор и ставить на зарядку телефон. В этих местах обязательно должно быть несколько розеток (и лучше устанавливать сдвоенные, чтобы минимизировать число удлинителей в квартире). Предусмотреть розетки нужно также в ванной комнате, на лоджии и в коридоре.

То же касается тёплого пола: необходимо точно знать, где пол будет подогреваться, а где — нет. Например, на кухне, непосредственно под мебелью, прогрев не нужен, а под холодильником и вовсе вреден, но важно, чтобы пол согревал ноги, когда вы готовите: поэтому на схеме должно быть указано, какое место займёт кухня, где будет стоять техника, а где нужно укладывать систему подогрева.

Также желательно запланировать установку водонагревателя: к сожалению, отключение горячей воды летом никто не отменял.

Для каждой позиции в вашем проекте нужно предусмотреть все коммуникации.

Удобнее всего заказать проект интерьера (в том числе с визуализацией и пояснениями для строительной бригады) у дизайнера или студии. Вы сразу получите готовое решение, которое будет учитывать перепланировку и прокладку коммуникаций.

Для типовых квартир можно найти в интернете уже готовые идеи (есть специальные сайты-агрегаторы проектов), планы расстановки мебели и визуализацию дизайна, однако там не будет рабочей документации и списка стройматериалов — их придётся составлять самостоятельно.

Если вы решили действовать своими силами, постарайтесь создать максимально подробный проект. Измерьте квартиру и сделайте чертежи, которые будут учитывать перепланировку (снос и возведение перегородок), разводку коммуникаций и схему расположения мебели и техники.

Не обязательно рисовать от руки — можно воспользоваться бесплатными приложениями и программами для дизайна интерьера. Такие есть у IKEA: один для кухни, Kitchen Planner, другой — для остальных помещений, Home Planner.

Красивые картинки помогают создать и такие программы, как Planner 5D (есть мобильное приложение), Sweet Home 3D, Homestyler и другие. В них можно долго «играть» с интерьером, используя типовые решения или придумывая что-то своё.

Правда, функционала этих программ недостаточно, чтобы просчитать, например, расположение всех коммуникаций. Это нужно нарисовать отдельно.

Прежде чем приступать к ремонту, перепланировки согласовывают в отделе архитектуры вашего муниципалитета (их могут не разрешить). В этом случае придётся делать новый проект.

Составьте список стройматериалов и подсчитайте их стоимость. На этом этапе хотя бы примерно.

Выбор бригады и уточнение сметы

Проект покажет, какие работы и специалисты вам понадобятся.

Как правило, все черновые работы и отделочные задачи выполняет одна бригада, а на сантехнические, электротехнические и кафельные работы приглашают мастеров. Например, для разводки электросетей есть смысл вызвать электрика из местного ЖКУ (это особенно удобно для старых домов: он в курсе всех особенностей коммуникаций).

Установку дверей, натяжных потолков, кухни и встроенной мебели, как правило, также производят отдельные бригады, специалисты той компании, в которой вы оформляли заказ.

Что касается основной бригады, то, к сожалению, надо признать: пока отечественный рынок строительно-ремонтных услуг достаточно «дикий». Как правило, все ориентируются на опыт друзей и знакомых и ищут бригады через «сарафанное радио».

В соцсетях, особенно «Инстаграме», сейчас популярны «дневники ремонта»:  там люди делятся своим опытом, рассказывают обо всех сложностях, с которыми они столкнулись. Можете написать нескольким блогерам, попросить совета или помощи в комментариях.

Посмотрите форумы про ремонт. Там тоже можно найти хорошие рекомендации и выяснить, насколько комфортно было работать с бригадой.

Читая о работе ремонтников в интернете и соцсетях в первую очередь, обращайте внимание на отзывы и фотоотчёты. Хорошо, если отзывы будут содержательными и не только положительными (это может свидетельствовать о том, что они заказные), а в альбомах выставлены не только фотографии конечного «красивого» результата, но и снимки промежуточных работ (значит, строители гордятся качеством отделки на любом этапе).

С осторожностью отнеситесь к бригадам, которые называют слишком низкие или слишком высокие цены на услуги. Обратите внимание, насколько строители готовы к диалогу и компромиссу (например, если вы собираетесь сделать бюджетный ремонт, а вам активно предлагают элитную отделку, навязывают дополнительные работы, дальнейшее общение с этими специалистами может быть очень непростым).

Съездите к бригаде на объект. Это распространённая практика. Познакомьтесь с рабочими, посмотрите, что и как они делают или уже сделали, насколько аккуратно на стройке (понятно, что идеального порядка там ждать не стоит, но горы коробок из-под лапши быстрого приготовления и разбросанные грязные инструменты — не лучший признак). Поговорите с бригадиром о квалификации бригады, сколько объектов они уже сдали, какие работы умеют проводить, с какими сложными материалами или процессами приходилось сталкиваться.

Выбрав бригаду, обсудите с ней все затраты и откорректируйте смету. Это очень важно. После утверждения списка работ он не должен радикально меняться. Нормальным считается рост расходов на бригаду на 5–10%, при масштабном демонтаже — до 20%. Если во время ремонта стоимость работ меняется драматически — вы либо не сообщили строителям все вводные данные, либо они сделали неправильные расчёты (но тогда это их вина).

Лучше составить договор с перечнем работ, сроками и ответственностью бригады за качество и дедлайны (компании это делают, а вот частники далеко не всегда). В противном случае качество работы стройбригады нужно будет тщательнее контролировать на всех этапах. Иногда ремонт начинает одна бригада, а заканчивает другая — такое тоже бывает, по разным причинам, хотя это и нежелательно: растут время и затраты.

Упаковка вещей и мебели

Даже если вы собираетесь сделать небольшой косметический ремонт, нужно защитить дом от строительной пыли. Отложите жизненно необходимые вещи (представьте, что вы едете в командировку на месяц-два и действуйте с этим расчётом), а остальные сложите в коробки, заклейте щели скотчем, пронумеруйте и напишите, что где лежит.

Мебель закройте строительной плёнкой, шторы и другой текстиль снимите и упакуйте герметично. Если ремонт делается в одной комнате, можно дополнительно завесить строительной плёнкой дверь, чтобы пыль не разлеталась по квартире.

В случае «глобального» ремонта желательно освободить квартиру: вывезти вещи к родственникам или на съёмное жильё, арендовать бокс на складе или уберать коробки и мебель в кладовую в подвале. Чем меньше вещей останется в квартире, тем проще будет заниматься её обновлением.


Демонтаж старой отделки

На этом этапе нужно избавиться от старых обоев, межкомнатных дверей, кафеля и краски, сломать ненужные перегородки и встроенную мебель, снять покрытие с пола, потолков и остекление на лоджии. Можно это сделать самостоятельно или поручить стройбригаде. Не забудьте закупить прочные пропиленовые мешки для мусора, а также респираторы и рабочие перчатки.

«Ломать» всё нужно на совесть. Например, если вы планируете закрыть натяжными потолками неровности, старую отделку всё равно нужно удалить, чтобы она потом не осыпалась. Иначе полотно натяжного потолка может прорваться или некрасиво провиснуть из-за кусков штукатурки.

Окна на первое время лучше оставить: наш климат не располагает к тому, чтобы квартира стояла с открытыми оконными проёмами долго. Тем более, демонтажом старых рам, как правило, занимаются оконные компании, устанавливающие новые стеклопакеты.

В конце работ нужно заказать вывоз строительного мусора — просто отнести на помойку его нельзя.

В итоге у вас должна получиться «голая» коробка квартиры. Продолжение — в следующей статье.

Авторы: команда Яндекс.Недвижимости. Консультант: архитектор Мария Зайцева. Иллюстратор: Родион Китаев

Этапы ремонта в квартире: как не ошибиться с последовательностью работ | Статьи

Одной из основных причин затянувшегося ремонта является нарушение последовательности проведения работ. Как и неправильный расчет бюджета, ошибка в составлении плана мероприятий может привести к тому, что ремонт в квартире затянется на месяцы.

Согласно мнению специалистов, начинать ремонт логично с демонтажа старых материалов. Если речь идет о новостройке, то данный этап может подразумевать вынос строительного мусора. Следующим этапом являются электромонтажные работы, затем сантехнические работы. Подготовка стен и потолка, их выравнивание – следующие в списке. После того, как стены и потолок частично готовы, принимаются за дверные проемы. После этого потолки и стены отделывают в чистовом варианте. Завершающим этапом выступает укладка напольного покрытия.

Стоит также понимать, что ремонт квартир – это комплексное мероприятие. Если что-то сделать не так на одном из этапов, ошибиться с материалами или сэкономить на работе специалистов, в дальнейшем недоработки и экономия могут стать причиной дорогостоящих переделок.

Теперь дадим пару советов о некоторых этапах. Стоимость демонтажа, как правило, невысока, однако, только в том случае, если им занимаются те же специалисты, которые будут делать ремонт в дальнейшем.

Что касается развода проводки, то не стоит экономить на количестве розеток и проводах. В среднем, для двухкомнатной квартиры нужны около 20-25 розеток и 7 выключателей. Неправильный выбор проводов и скрутка, вместо соединения через клеммы – основные причины проблем с проводкой.

Относительно водопровода – не доверяйте большому числу гибких гофр. Внимательно продумайте, как сделать разводку труб, и где установить сантехнику. К слову, если вам нужно просто установить новую сантехнику, можно воспользоваться услугами мастеров, которых еще называют муж на час.

Подумайте над целесообразностью установки теплого пола и дополнительных батарей, если это разрешено. Любые комплексные работы с потолком, полом, стенами рекомендуют доверять одним и тем же специалистам – так вы будете уверены в качестве работ и отсутствии «халтуры». Кроме того, многие мастера попросту не берутся доделывать за кем-то еще.

Излишний контроль над проверенной командой с профессиональным бригадиром не нужен, однако, на каждом этапе желательно следить за тратами, навещать специалистов, совещаться и вносить мелкие корректировки, если это необходимо. Важно иметь резервные средства, даже если смета составлена, как вам кажется, точно.

Пошаговая инструкция ремонта квартиры: перечень работ

Хоть ремонт и относится к стихийному бедствию по уровню его психического воздействия, физического изматывания и отъему денег, подходить к нему нужно бесстрастно, вооружившись планами, эскизами и калькуляторами. Как для всякого процесса, существуют подробная пошаговая инструкция, описывающая последовательность ремонта квартиры, составленная на основе многовекового, многострадального опыта не одного поколения ремонтных домашних мастеров.

Этапы ремонта должны выполняться не стихийно, а в строгой последовательности

Последовательность ремонта квартиры: пошаговая инструкция

Каждый пункт этой инструкции полит потом и кровью:

падающие кирпичи, пальцы, разъеденные цементом или отбитые молотком, вылетевшие диски электропилы – вот примерно, что может ждать смельчаков, решивших освоить ремонтную науку.

Многое не получится сразу, и ряд выполненных работ придется потом переделывать.

Но обидно, что большинство переделок возникают из-за того, что люди делают ремонт совершенно не в той последовательности. Не будь этого, ремонт жилища происходил бы в несколько раз быстрее.

Какова же последовательность ремонта квартиры?

Все работы поделим на несколько этапов:

Перед началом ремонта составляется эскиз будущего интерьера квартиры
  • Это очень удобно для тех, кто не спешит все делать авральным методом и стеснен в средствах
  • Закупку всего необходимого можно производить перед каждым этапом
  • Перерыв в работе лучше делать именно между этапами
  1. Начинаем с осознания того, что мы желаем получить в итоге:
    • Косметический вариант или капитальный
    • С какими уровнями комфорта:
      • непритязательный (удобства рядового типа, ничего не протекает, ниоткуда не дует)
      • повышенной комфортности (люксовая сантехника, климат-контроль, звукоизоляция и т.д.)
  2. Составляем планировку с выбором предметов интерьера и их расстановкой.
    Тут может быть несколько вариантов:
    • Обращаемся к профессиональному дизайнеру
    • Пользуемся простыми стандартными 3 D программами для ремонта, например, Sweet home 3D или Ikea
    • Рисуем самостоятельно эскиз при помощи графического редактора или на обычном листе
    • Производим расчеты рабочих поверхностей
  3. Составляем подробный список всего, что нужно купить:
    В перечень входят предметы коммуникаций и обстановки, черновые и отделочные материалов и строительный инструмент.
    Экономить на инструментах нельзя:
    Так, наличие строительного миксера в разы ускорит стяжки полов и оштукатуривание стен и потолков
  4. Чтобы ничего не упустить, подробно знакомимся с технологическим процессом каждого этапа
  5. Производим закупки материалов и инструментов

Черновые ремонтные работы

  1. Демонтаж и монтаж стен и перегородок
    Эта работа обычно проводится теми, кого не устраивают стандартные планировки, с целями:
    • увеличить жилую площадь (за счет соединения лоджии с залом или кухней, убирания ниш и т. д)
    • сделать совместный санузел
    • выпендриться какими-то необычно красивыми арками, проходами и т.д.

    Обидно только, что производя такие демонтажи, любители капитальной ломки зданий ненароком сносят несущие стены, в результате чего создают опасность обрушения здания при землетрясениях или взрывах

  2. Штробление стен и подводка коммуникаций:
    • В стенах делаются отверстия под водопроводные и канализационные трубы, канавки под электропровода
    • Электропровода протягиваются по всей квартире к намеченным розеткам, выключателям, потолочному освещению и выводятся к общему коридорному электрощиту
    • На этом же этапе прокладывают кабели системы кондиционирования, телевидения и интернета.
      Можно, конечно, проложить и позже, но опять придется рубить ходы в стенах, либо пускать провода поверх, чтобы затем вечно путаться в них и спотыкаться
    • Не забывайте, что электроприборы большой мощности (электропечи, бойлеры, кондиционеры подсоединяются трехжильными силовыми кабелями
    • Выполняется разводка труб канализации от общего стояка в кухню, ванную, туалет
      Это очень важный момент. Убедитесь еще раз, что
      • местоположение кухонной мойки на вашей планировке вы не будете менять
      • будете устанавливать ванную, а не душевую кабину
      • выбранный вами тип унитаза окончательный
        (Подключение унитазов напольного типа и навесного отличается)

      Унитаз вообще может быть куплен заранее и сразу подключен. Это упраздняет неудобства при ремонте. Затем, когда подойдет время работ в туалете, его можно вновь демонтировать на период кладки плитки.
      При евроремонтах на начальном этапе используют так называемый черновой унитаз, который в конце меняется.

      Если же сантехника еще не приобретена, то поставьте заглушки на трубы во избежание протечек и запахов из стояка

    • Подключаются водопроводные трубы в такой последовательности: вначале горячая, затем холодная.
      Если горячей по проекту не предусмотрено, то подключение горячей воды нужно отложить до окончания ремонта помещения, где будет установлен бойлер.
      И только теперь приступаем к штукатурке
  3. Штукатурные работы Нанесение штукатурки на стены
    • Оштукатуривание стен и затирка потолков (выравнивание стен и потолков
      Штукатурку можно заменить гипсокартоном
    • Если делается звукоизоляция помещения, то предварительно наносится звукопоглощающий материал
    • Выравнивание дверных и оконных откосов
  4. Подключение труб центрального отопления к батарее
  5. Грунтовка труб
  6. Внутренние столярные работы
    • Изготовление встроенных шкафов и полочек
    • Грунтовка
    • Установка дверных межкомнатных коробок
  7. Работы в ванной и туалете
    • Гидроизоляция и стяжка пола
    • Облицовка пола и стен
    • Установка ванной (если ванная будет примыкать к стене, то ее установку производят после облицовки стены)
  8. Стяжка полов в остальных помещениях
    • Если полы утепленные, утеплитель засыпается перед стяжкой
    • Помимо бетонной стяжки, применяют также сухую на основе керамзита и Кнауфа
Чистовые отделочные работы
  1. Финишная обработка внутренних поверхностей:
    Шпаклевка потолка, стен и откосов
    Шпаклевка наносится перед окраской поверхности
  2. Нанесение потолочных и настенных покрытий в квартире:
    натяжные потолки, вагонка, обои, окраска и т. д.

    Финишная обрезка натяжного потолка

  3. Покрасочные работы:
    Окрашивание труб и батарей, шкафов и полок
  4. Нанесение покрытий для пола
    Используем паркет, плитку, ламинат, линолеум, пробку и т.д.
    В последнюю очередь настилается пол в коридоре
Заключительный этап
  1. Установка выключателей, розеток, светильников, сантехники
  2. Сборка кухонной мебели
  3. Установка плинтусов
  4. Установка межкомнатных дверей.
    Часто при ремонте делают ошибку, устанавливая двери в самом начале:

Двери препятствуют при внесении крупных предметов, поэтому их нередко царапают и повреждают

А вот дверной косяк (короб) устанавливается вначале, так как пространство между коробкой и стеной необходимо будет заштукатурить.

Подключение освещения, установка плинтусов и межкомнатных дверей происходит на заключительном этапе

В этой пошаговой инструкции содержится перечень возможных работ, если вы получаете практически голую квартиру.

На практике многое из этого перечня вам может и не пригодиться, так как коммуникации в новостройках даже чернового варианта обычно проведены.

Не всегда также жильцы устанавливают звукоизоляцию и утепление полов, но проживание в многоквартирном панельном доме заставляет часто жалеть о каких-то упущениях, которые надо было делать на самом начальном этапе.

Вы можете сами определить последовательность ремонта квартиры, руководствуясь целесообразностью, планировкой, сроками и финансовыми возможностями.

Главное условие:

Любой последующий шаг не должен приводить к исправлениям уже того, что было сделано на предыдущем этапе.
Если это условие не выполняется, значит последовательность ремонта выбрана неправильно.

Видео: Этапы евроремонта

Все этапы ремонта квартиры: последовательность, фото, советы

Обновленный интерьер квартиры после ремонта

Содержание:

По мнению большинства, ремонт представляет собой довольно нервный, трудоемкий и неприятный процесс, на который приходится затрачивать много времени и денег. Однако даже такое эмоционально негативное занятие может преобразиться в увлекательное и интересное, если делать все по определенному принципу и в правильном порядке.

Каждый из ремонтных этапов должен следовать за другим, тем самым обеспечивая последовательный и распределенный по этапам ремонт квартиры.

Необычный ремонт квартиры

Далее разберем как правильно сделать капитальный и косметический ремонт квартиры или отдельной комнаты.

Определяем последовательность заранее

Если вы решились браться за ремонт с нуля, следует заранее продумать этапы ремонта, дабы сей последовательный процесс не превратился попросту в хаос.

Преображение в процессе ремонта квартиры

При безукоризненном соблюдении пошаговой инструкции, вы сможете сэкономить себе не только время и нервы, но и деньги.

  • Первым этапом является основательная подготовка к предстоящим работам. Безусловно, нужно выполнить демонтаж ненужных конструкций и старых отделочных слоев. В некоторых случаях демонтируются окна, двери и даже перегородки. Следует выполнять работу предельно внимательно, так как довольно часто на завершающем этапе ремонта обнаруживаются различные элементы, которые попросту забыли демонтировать;
  • На втором этапе прибегнем к замене стеклопакетов на окнах. Довольно трудоемкий и грязный процесс из-за сложных манипуляций с демонтажем. Очень важно после установки закрыть окна и подоконники пленкой, чтобы они не испортились и не испачкались;
  • Далее производится оштукатуривание всех поверхностей. Производятся они следующим образом: выполнение разметки для маячковых профилей, затем грунтование поверхности стен, обустройство непосредственно маячкового профиля, после этого оштукатуривание откосов и стен. Ни в коем случае не нужно подвергать гипсокартонные стены оштукатуриванию, а обустройство натяжных или подвесных потолков выполнять лишь после установки всех коммуникационных систем;
  • На данном этапе производится установка всех коммуникационных систем: водопровод, электропроводка, вентиляция и так далее. Этот этап является наиболее ответственным, поскольку от правильности проведения каждого из мероприятий зависит дальнейшее функционирование квартиры и ее составляющих. На оштукатуренных стенах, еще перед укладкой кабелей, следует выполнить разметку для вывода всех выключателей и розеток. Обязательно должен быть выполнен схематический чертеж готовой электропроводки, дабы в процессе ремонтных работ случайно не повредить систему. Стоит отметить, что водопроводная система обустраивается прежде, чем электрическая;
  • На пятом этапе производится укладка пола: стяжка, выравнивание, установка системы «теплый пол». Период высыхания стяжки указан в инструкции, следует строго ее придерживаться;
  • Отделочные работы представляют собой заключительный этап ремонта. Прежде, чем приступать к нему, следует установить новые двери и окна на местах демонтированных, а также возвести перегородки, если это требуется. После того, как отделочные работы окончены, крепятся плинтуса, устанавливаются розетки и так далее.

Поэтапный ремонт квартиры

Среди опытных строителей популярно правило: начинать ремонтировать квартиру с самой дальней от прихожей комнаты. В свою очередь, сама прихожая обустраивается в последнюю очередь, поскольку через нее постоянно проходят мешки строительного мусора и ведра с различными растворами.

Понравилась статья? Поделитесь ссылкой:

Этапы ремонта квартиры своими руками

Составление проекта ремонта

Решение принято, ремонту быть. Но с чего начать, какой стиль интерьера выбрать, как провести ремонт, чтобы он не затянулся на долгое время? Такие вопросы мучают обывателей, которые начинают проводить ремонтные работы. Специалисты рекомендуют разбить на этапы ремонт квартиры, чтобы было легче спланировать все необходимые действия. Но учитывайте один момент, что этапы ремонта квартиры в новостройке отличаются от этапности ремонта старых домов.

Этап первый — составление проекта

На этом промежутке времени производится заказ дизайнерского проекта и закупка необходимых строительно-отделочных материалов. Казалось бы, что ничего сложного на этом этапе нет. Но необходимо отметить, что создание дизайнерского проекта, которое поручают обычно профессионалу, дело творческое и серьезное. Рекомендуется заказчику принимать активное участие в его разработке, потому что жить в квартире придется все-таки ему. Дизайнер просто обязан принять во внимание все пожелания и даже требования заказчика.

Монтаж гипсокартона

С приобретением материалов дело обстоит таким образом. Не стоит бегать по строительным рынкам и магазинам в поисках всего необходимого. В настоящее время в интернете можно посмотреть расценки и цены на любые строительные услуги и товары. Контакты размещены там же. Поэтому вам потребуется только телефон и время на обзвон.

Приняв информацию уже от двух-трех подрядчиков, вы сразу определитесь с ценой. Вот после этого вам лучше найти поставщика, который работает напрямую с производителями. Приобретайте у него весь необходимый стройматериал, сделав оптовый заказ, на который можно получить еще и скидку.

Если вы выбираете компанию, которая будет проводить ремонт в вашей квартире, то специалисты рекомендуют принимать такую услугу, как ремонт квартир под ключ. Это в области ремонтных работ также считается оптовым заказом и здесь тоже можно получить скидку. В том случае, если процесс проведения ремонта будет проводиться своими руками, то вы сэкономите и на рабочей силе.

Этап второй — демонтажные работы

Укладка плитки в санузле

Итак, мы переходим в новое русло производства работ — этапы ремонта квартиры своими руками. Многое в остальных этапах будет зависеть от того, какой ремонт был запланирован к проведению. Их три:

  • косметический;
  • капитальный;
  • евроремонт.

Самый простой и дешевый – это первый вариант. Здесь не требуется использования большого количества материалов. Его основа – это освежить поверхности и поменять в некоторых случаях сантехнику.

С капитальным и евроремонтом все сложнее. Это комплекс работ, направленных на полное изменение пространства. Поэтому вторым этапом здесь выступает полный демонтаж, то есть квартира после этого этапа становится, если так можно выразиться, «голой». Обязательное условие – вывоз мусора.

Этап третий — установка окон и коммуникаций

На этом этапе в первую очередь производится установка окон. После чего проводятся все необходимые коммуникационные системы, к которым относятся электрические сети, разводка труб отопления, водопровода и канализации, труб подачи горячего водоснабжения.

Обычно газовые трубы стараются не трогать, их перенос сопряжен с большими проблемами. Одно только получение разрешения на перенос займет много времени. Вы будете обивать пороги госучреждений, соберете огромное количество справок, а в итоге вам просто откажут. Обычно данный этап связан с работой перфоратором. Штробление стен и пола – это главная часть этого этапа.

Этап четвертый — черновая отделка

Укладка пола

Поэтапный ремонт тем и хорош, что четко ограничивает проведения ремонтных работ. Четвертый этап называют «черновой отделкой», где происходит выравнивание всех поверхностей. Как показывает практика, не всегда в проведении ремонтных работ начинать их нужно сверху вниз. Из всех поверхностей в первую очередь производят черновую отделку стен.

Если дом кирпичный, то придется стеновые поверхности оштукатурить. Это процедура производится в любом случае в независимости от того, будут ли стены впоследствии закрываться гипсокартонном, декоративными панелями или выравниваться шпаклевкой.

Если дом панельный, то штукатурка стен не выполняется, тем самым сокращаются и время, и денежные расходы на приобретение материалов и проведение работ.

Потолок при проведении черновой отделки можно отделать несколькими способами. Это шпаклевание или установка подвесного потолка, который изготавливается из гипсокартона, фанеры или листов ДВП. Полы отделываются с помощью стяжки, которая может быть изготовлена двумя способами. Первый — это ручная подготовка цементного раствора. Второй — это заливка готовой смеси, которая носит название «наливной пол».

Этап пятый — чистовая отделка

Это самый ответственный этап, который носит название «чистовая отделка». Это финишная отделка, с которой придется жить долгое время, пока не наступит час проведения очередного ремонта. Вариантов чистовой отделки огромное количество, все, как всегда, зависит от дизайнерского проекта. Что предлагают сегодня нам дизайнеры? Начнем с потолка. Его можно покрасить, наклеить на него обои, декорировать потолочной плиткой, установить натяжной потолок.

Квартира после ремонта

Стеновых отделочных материалов гораздо больше, но самые распространенные – это краска, обои, пластиковые и декоративные панели, керамическая плитка, камень и дерево. Сегодня производители предлагают различного рода штукатурок, которые относятся к категории декоративных отделочных материалов. Это великолепное покрытие, которое обладает прекрасными физико-техническими и эксплуатационными характеристиками. Нанося их на стеновые поверхности помещений, можно создать поистине прекрасный интерьер.

Полы не отстали по декорированию от других элементов комнат. Разнообразие половых материалов огромно. Вот только некоторые из них, которые в настоящее время считаются самыми популярными — это ламинат, линолеум, ковролин, паркет, половая керамическая плитка. Не ушли со сцены камень и дощатый пол, не забыта еще фанера. То есть вариантов, как отделать полы в собственной квартире, масса.

К этому пятому этапу можно прикрепить и установку межкомнатных и входных дверей. Казалось бы, что сложного в этом процессе. Не стоит недооценивать установку дверей — от ее правильного проведения будет зависеть качество эксплуатации. Небольшое отклонение и двери начнут скрипеть, отирать коробку, плохо закрываться или открываться. Поэтому, если есть возможность, то доверьте проведение этого процесса профессионалам.

Отличаются ли этапы проведения ремонта в новостройке от такового в квартирах, так сказать, вторичного жилья? Отличие только одно – это отсутствие второго этапа. Здесь нет необходимости проводить демонтажные работы. А все остальное точь-в-точь повторяет полный поэтапный ремонт.

Заключение

Вот таким образом, следуя этапам проведения ремонтных работ, можно сократить время, а иногда и сэкономить деньги. Точность, расчет, правильный подбор, рациональность – это все критерии качественного ремонта. И только соблюдением этапности можно добиться этих показателей.

Этапы ремонта в квартире

В данной статье мы рассмотрим все последовательные этапы ремонта квартиры.  Для проведения качественного ремонта необходимо понимать зону ответственности, как заказчика, так и исполнителя с мастерами. При проведении работ существует 4 зоны обязанностей:

  • Обязанности проектировщика — П
  • Обязанности заказчика — З
  • Обязанности исполнителя — И
  • Спецмонтаж (работы, выполняемые узкоспециализированными мастерами) — С

  1. Составление проекта (П)

1. 1 Выбор материалов (П)

2. Организация работ (З)

2.1 Организация жизни (З)

  • Временная кухня и прачечная (З)
  • Спальные места (З)
  • Временное электроснабжение и освещение (З)
  • Временное водоснабжение и канализация (З)

2.2 Комплектация «расходного» инструмента (И)

2.3 Комплектация спецодежды и средств защит (И)

2.4 Первичная закупка (З)

  • Приспособления для уборки (З)
  • Укрывочная плёнка (З)
  • Мешки для мусора (З)

3. Демонтаж стен и перегородок (И)

  • Формирование дверных проёмов, требующих увеличения (И)

4. Замер пластиковых окон  (З)

5. Грунтование и окрашивание потолка (И)

  • Окончательный выбор и утверждение всех «чистовых» материалов (З)
  • Окончательный выбор кухонной фирмы (З)

6. Возведение стен и перегородок (И)

  • Выбор подрядчика по кондиционерам и выбор самих кондиционеров (З)

7. Гидроизоляция мокрых зон (И)

  • Установка маяков (И)
  • Оштукатуривание стен (И)
  • Удаление маяков (И)
  • Гидроизоляция пола в жилых помещениях (по требованию) (И)

8. Подготовка полов к заливке стяжки (И)

9. Вызов узкопрофильных специалистов и получение технических требований (З)

  • Кондиционеры (З)
  • Охрана и сигнализация (З)
  • Видеонаблюдение (З)
  • Спутниковое телевидение (З)
  •  Провайдер интернета (З)

10. Армирование стяжки (И)

  • Установка маяков (И)
  • Установка демпферной ленты (И)
  • Заливка стяжки (И)

11. Замена радиаторов отопления (С)

  • Первичный вызов замерщика по кухням (З)
  • Получение технических требований от кухонной фирмы (З)
  • Внесение корректировок в проект (П)

12. Штробление стен (И)

  • Монтаж «черновой» электрики (И)
  • Монтаж «черновой» сантехники (И)

13. Прокладывание трасс кондиционеров и установка внешних блоков (С)

14. Возведение фальш-стен (И)

  • Формирование потолочных коробов с закладными (И)
  • Формирование коробов для коммуникаций и обустройство ниш для люков (И)

15. Грунтование стен (И)

  • Установка малярных уголков (И)
  • Шпаклевание стен (И)
  • Ошкуривание стен (И)
  • Повторное грунтование (И)
  • Повторное шпаклевание (И)
  • Повторное ошкуривание (И)
  • Вызов замерщика по натяжным потолкам (З)

16. Отделка балконов и лоджий (И)

17. Очистка поверхности стяжки (И)

  • Грунтование стяжки (по требованию) (И)
  • Обустройство корректирующего слоя наливного пола (И)

18. Установка подоконников и столешниц (И)

  • Монтаж утеплённых ПВХ-откосов (И)
  •  Затирка швов плитки (И)

19. Грунтование стен (И)

20. Установка натяжных потолков (С)

  • Укладывание подложки (по требованию) (И)
  • Укладывание напольного покрытия (И)

21. Монтаж межкомнатных дверей (С)

22. Установка плинтусов (И)

  • Установка «чистовой» электрики (И)
  • Монтаж и подключение внутренних блоков кондиционеров (С)
  • Установка «чистовой» сантехники (И)

23. Генеральная уборка (И)

  • Нанесение декоративных герметиков (И)

24. Установка аксессуаров и навесного оборудования (И)

  • Доставка и сборка мебели (И)
  • Настройка интернета и спутникового телевидения (С)
  • Установка сетевого хранилища (И)
  • Установка охранной системы (С)
  • Установка сейфов (И)
  • Передача ключей заказчику (И)

Хорошего ремонта!

8 шагов, чтобы отремонтировать вашу квартиру

Покупка квартиры может быть сложной процедурой , и трудно найти что-то идеальное как есть.

Часто ремонт после покупки дома – лучший способ сделать его именно таким, каким вы хотите.

Конечно, ремонт тоже не всегда прост. Если вы хотите отремонтировать свою квартиру, вам нужно выполнить определенные действия, чтобы убедиться, что все получается именно так, как вы хотите.

Работа с опытным архитектором может помочь сделать процесс максимально гладким.

Ниже мы рассмотрим восемь шагов, которые необходимо предпринять, чтобы начать ремонт в правильном направлении.

1. Знайте правила своего здания

Прежде чем делать что-либо еще, важно знать правила и рекомендации вашего здания по ремонту. В вашей квартире могут быть определенные аспекты, которые вы не можете изменить или обновить. Вы должны знать об этом.

В некоторых зданиях также есть правила относительно того, когда могут проводиться ремонтные работы, поэтому обязательно учтите это в своей временной шкале.

2. Создайте бюджет

Ремонт квартир может стать дорогим. Наличие бюджета до начала процесса обновления поможет вам принять решение о том, что обновить, а что оставить как есть.

Вы также можете создать список приоритетов и потратить больше денег на то, что вы хотите сделать в первую очередь.

3. Сообщите своим соседям

Постарайтесь проинформировать своих соседей о ремонте и дать им как можно больше подробностей. Сообщите им о шуме, который может повлиять на них, и даже подумайте о том, чтобы сообщить им, когда рабочие будут в здании.

Если вы будете информировать их, насколько это возможно, и наладите связь, это может купить вам доброжелательность в будущем.

4. Найдите подходящего архитектора

Когда вы ремонтируете свою квартиру, вы хотите работать с кем-то, кто понимает, насколько важно для вас пространство. Вы заслуживаете того, чтобы вернуться домой в квартиру, которую вы любите. Работайте с архитектором, который это ценит.

Ремонт может быть долгим и временами утомительным процессом, поэтому важно найти архитектора, которому вы доверяете, который будет сопровождать вас на каждом этапе.

5. Завершите все необходимые анализы и согласования.

Перед тем, как начнется строительство вашего ремонта, необходимо будет завершить все необходимые процессы анализа или утверждения.

Это может включать в себя такие вещи, как анализ площадки, пожарная безопасность и получение разрешений на строительство. В идеале ваш архитектор сделает это за вас, поэтому учтите, что при анализе услуг фирмы .

6. Спланируйте свой дизайн

Создание дизайна для ремонта обычно является одной из самых захватывающих частей процесса.Это ваша возможность создать дом, который действительно отражает вас.

Потратьте некоторое время на изучение тенденций и посетите дома друзей, чтобы понять, что вам нравится. Затем вы можете поработать над созданием образа, который будет идеально подходить вам и вашему пространству.

7. Установите крайние сроки

Важно, чтобы все стороны, участвующие в вашем ремонте – вы, ваш архитектор и строительная бригада – знали об ожидаемых сроках.

Ремонт часто занимает больше времени, чем планировалось, но если вы установите сроки с самого начала, вероятность завершения проекта будет выше.

8. Ожидайте неожиданного

Вы хотите с оптимизмом приступить к ремонту, но вам также нужно быть реалистом. Многие люди участвуют в ремонте от начала до конца. Когда проект такой большой, почти наверняка вас ждут сюрпризы.

Наберитесь терпения и не бойтесь задавать вопросы о том, что происходит или где выполняется резервное копирование.

Вы заслуживаете того, чтобы получать информацию о процессе, который разворачивается.

Готовы сделать ремонт в квартире?

По мере вашего развития ваш дом должен развиваться вместе с вами. Эффективный, хорошо спланированный и качественно выполненный ремонт – лучший способ вернуть в вашу квартиру новую атмосферу.

Для получения дополнительной информации или для начала ремонта, пожалуйста, свяжитесь с нами сегодня.

Расположенная в районе Большого Нью-Йорка, Jeffrey Jordan Architecture специализируется на проектировании элитных проектов, таких как ремонт роскошных квартир и таунхаусов, школ, церквей, храмов и офисов.Кроме того, мы выступаем в качестве менеджеров проектов и содействуем административным аспектам проектов, обеспечивая плавный процесс.

5 этапов перепланировки | Дизайнеры домов

Будь то полноценное пристройка дома или реконструкция комнаты в вашем доме, вы можете ожидать, что вам придется пройти пять различных этапов: планирование, составление бюджета, снос, строительство и уборка. Если вы продолжаете участвовать в каждом этапе, особенно когда дело доходит до выбора строительной продукции, вы можете гарантировать, что ваш проект будет идти по графику и в рамках бюджета.Это идеальное время для того, чтобы подумать об экологически чистом использовании экологически чистых строительных материалов и энергоэффективных приборов, окон и освещения.

Эта реконструкция площадью около 492 квадратных футов добавляет новый главный люкс к дому ранчо с тремя спальнями, помещая его в обращенное назад крыло с фронтоном. Новая главная ванная и ванная в холле заменяют маленькую заднюю спальню.

Этап 1: планирование

Вы хотите оставаться предельно организованным, когда начинаете проект реконструкции или пристройки дома.Сначала вам нужно определиться с размером и стилем вашего проекта, а затем составить список всех ваших «необходимых» функций и продуктов. Придерживаться списка продуктов очень важно, когда речь идет о соблюдении бюджета и графика. Даже незначительное изменение, такое как выбор другого смесителя, может вызвать задержки, если продукт необходимо заказать или он не подходит должным образом к выбранной вами раковине.

Этап 2: Составление бюджета

Убедитесь, что вы получили несколько письменных оценок от лицензированных подрядчиков, архитекторов и дизайнеров.Не поддавайтесь искушению обратиться к одному специалисту, но обязательно спросите друзей и родственников, у которых были аналогичные изменения или дополнения, что они заплатили и кто выполнил эту работу. Если у вас нет наличных денег, вы будете искать финансирование в виде ссуды под залог собственного капитала или рефинансирования вашего существующего дома. В зависимости от собственного капитала в вашем доме и процентных ставок, рефинансирование может быть более разумным вариантом. Будьте уверены, что ваш проект увеличивает стоимость вашего дома больше, чем его стоимость.

Этап 3: Снос

Удаление таких элементов, как стены и проводка, ковер и пол, может быть тяжелой и грязной работой, но если вы захотите сделать это самостоятельно, вы сэкономите много денег.Эти сбережения могут быть возвращены в проект на удобства, которые вы не были уверены, что могли себе позволить. Независимо от того, кто занимается сносом, обязательно подготовьте свой дом к этому разрушению, удалив хрупкие стены и защитив мебель и полы. Это может быть самый короткий этап ремонта, но он может нанести ущерб вам и вашему дому, если вы не будете хорошо подготовлены.

Этап 4: Строительство

Если у вас большой проект, например, реконструкция кухни или новое пристройка, возможно, вы захотите временно переехать из дома.Если пребывание без электричества, тепла или воды в течение нескольких дней слишком разрушительно для вашего образа жизни, подумайте о том, чтобы остановиться с семьей или друзьями или в отеле, который предлагает специальные тарифы на длительное проживание.

Этап 5: Очистка

Как и снос, это трудоемкая работа, но она наверняка окупит ваши затраты, если вы сделаете часть работы. Подумайте только, как только вся пыль и мусор будут удалены, вы можете начать украшать и наслаждаться своим недавно отремонтированным домом.

Дизайнерский наконечник
Когда дело доходит до выбора продуктов, экономически целесообразно выбирать энергоэффективные и экологически чистые продукты.Вы обнаружите, что многие продукты, такие как бытовая техника, окна, HVAC, входные двери и гаражные ворота, предлагают налоговые льготы, а также ежегодную экономию на ваших счетах за коммунальные услуги. Стремясь строить экологически чистые дома, компании предлагают широкий спектр высококачественных и красивых продуктов, которые более доступны по цене, чем вы думаете. Посмотрите на показатели эффективности всех ваших приборов и осветительных приборов, а также на экологичное содержание ваших строительных материалов.

этапов строительства: от начала до конца

Вы когда-нибудь задумывались, как возникает новый дом или здание? Помимо связанных с этим расходов, большинство ваших вопросов, вероятно, вращается вокруг того, когда конструкция наконец считается “готовой к заселению”.«

Каждый этап строительства, также называемый этапом строительства, требует
различных средств индивидуальной защиты (СИЗ).

По данным Национальной ассоциации домостроителей, среднее время, необходимое для строительства нового дома от разрешения до конечного продукта, составляет от 7 до 11 месяцев. Однако это оценка, если в процессе вообще не будет задержек. Если есть сбои, которые почти всегда появляются, вы можете ожидать, что шкала времени будет соответствующим образом скорректирована.

Вот обзор того, как выглядит процесс строительства нового здания и сколько времени может занять каждый этап процесса. Большая часть этой статьи будет посвящена жилому дому. Однако изложенные здесь принципы распространяются на все аспекты строительства.


Предварительный этап строительства

Как и в большинстве проектов, предварительный стратегический план представляет собой визуальную карту всех действий, которые будут происходить.И строительные проекты ничем не отличаются. Предварительный этап строительства включает в себя множество мероприятий. Вот некоторые важные из них:

– Поиск местоположения

– Наем генерального подрядчика

– Получение необходимых разрешений для начала строительства

В дополнение к трем вышеупомянутым, строительные проекты требуют огромного количества ресурсов. Без надлежащего первоначального планирования согласование этих материалов с графиком может стать сложной задачей.Перед началом строительства имеет смысл составить контрольный список перед строительством как часть общего стратегического плана. Таким образом, каждая конкретная задача на этом этапе может быть отмечена после завершения.


Начало строительства

Как проходит процесс строительства дома от начала до конца? Если вы не работаете в строительной отрасли, большинство людей полагаются на экспертов-строителей, которые объяснят ответ на этот вопрос.

Вы найдете множество вариантов того, как работает этот процесс, и что влечет за собой общий график. Важно помнить, что каждый из них является лишь приблизительным, даже если все они сосредоточены вокруг одних и тех же необходимых шагов. Вот несколько различных графиков строительства, с которыми мы столкнулись:

При строительстве новой структуры строительство обычно следует определенному порядку. Начнем с выделения этих этапов.


Этапы строительства: этапы от начала до конца

В контексте построения конструкции есть много движущихся частей.Планирование строительства может быть сложной задачей, и может казаться, что этапы никогда не закончатся. Выбор местоположения, получение предложений и решение об интерьере – это лишь некоторые из шагов. Однако будьте уверены, что в этом процессе есть логическая последовательность, и конечный результат стоит ожидания. Ниже представлен общий обзор этапов строительства нового дома и того, что вы можете ожидать на каждом этапе. После общего плана игры мы разберем некоторые конкретные шаги более подробно.

Как мы упоминали выше, процесс строительства всех зданий, даже коммерческих, будет иметь одинаковые сроки и последовательность этапов.В коммерческом проекте могут потребоваться более крупные фундаменты, стальные конструкции и более высокие стены, но строительство любой конструкции, как правило, происходит по одному и тому же процессу.

Рассмотрим подробнее каждый из этапов.


Этап 1 – Земляные работы и подготовка площадки

Прежде всего, участок должен быть подготовлен к началу строительства дома. Первый шаг на этом этапе включает удаление всего мусора, камней, деревьев и любых других естественных препятствий, чтобы освободить достаточно места для строительства здания.

Генеральный подрядчик будет использовать архитектурные планы для планировки дома в соответствии со спецификациями собственности. Часто они обращаются к субподрядчику по земляным работам, чтобы завершить этот шаг. Как только участок будет подготовлен для раскопок, экскаватор выровняет участок и выкапывает яму для заливки фундамента.

Этот первый этап раскопок и подготовки площадки обычно занимает около недели. Имейте в виду, что все сроки завершения являются приблизительными и зависят от множества факторов, включая размер здания.Наши оценки сосредоточены на жилом доме среднего размера; гораздо более крупная структура повлияет на график.


Этап 2 – Три F: опоры, фундаменты и каркас

Каждый успешный строительный проект начинается с прочного фундамента. После того, как недвижимость расчищена и готова к строительству, следующий шаг состоит из трех этапов: укладка фундамента, установка фундамента и затем каркас дома.

Вот краткий обзор важнейших шагов на этом этапе:

Опоры – это то, на что будет опираться ваш фундамент.Традиционно они изготавливаются из бетона и арматуры, их размещение и осмотр имеют важное значение, поскольку они будут нести вес всей конструкции.

После того, как опоры установлены и пройдут проверку, подрядчик заливает бетон в фундамент дома. Это может повлечь за собой все, что угодно, от плиты до подвального помещения. Фундамент – это основа всего остального, что мы обсудим ниже, и, по сути, покоится на нем.

Традиционно для завершения этого этапа требуется две недели, хотя погодные условия могут изменить сроки.Бетон должен успеть высохнуть и затвердеть, прежде чем можно будет приступить к возведению каркаса и кровли.

После того, как фундамент будет на месте и полностью высохнет, настало время для подрядчиков по монтажу каркаса и кровли. Они будут строить структурный каркас дома, часто называемый шпильками. Сначала поднимаются наружные стены, затем идут системы перекрытий и стропила. Затем накладывается оболочка, закрывающая раму и обеспечивающая защитный барьер.В защите нуждаются не только ваши руки и глаза, но и дом!

Этап 2 часто является самой захватывающей частью процесса, потому что все планы строительства, наконец, обретают форму, и вы можете начать «видеть» дом. Создание кадра обычно занимает от одного до двух месяцев.


Этап 3: Вы добиваетесь прогресса!

На этом этапе строители начинают работать над внутренним строением дома. Это этап, на котором возникают все механические элементы, включая отопление, кондиционирование, вентиляцию, электричество и водопровод.

Вот краткий обзор важнейших шагов на этом этапе:

  • Монтаж электрооборудования, сантехники и систем отопления, вентиляции и кондиционирования воздуха

Перед тем, как приступить к установке изоляции, необходимо установить внутренние компоненты. Этот шаг, который часто называют этапом грубой механики, подразумевает введение внутренних внутренностей дома. Примеры включают проводку для розеток, трубопроводы для водопроводов и выпускные отверстия для блоков HVAC.

Для завершения этого этапа требуется от двух до четырех недель.После завершения механические системы обычно проверяются, и после того, как они пройдут проверку, можно начинать установку изоляции.

Изоляция помещается между шпильками в рамке. Когда в холодные зимние месяцы температура начинает падать, изоляция, добавляемая на этом этапе, обеспечивает поддержание в доме желаемой внутренней температуры, необходимой жильцам. Этот шаг также позволяет контролировать счета за электроэнергию и сводит к минимуму шум как от внутренних источников, таких как шум телевизора, так и от внешних звуков, таких как движение транспорта.

  • Внутренние стены – Установка гипсокартона

Хорошая новость заключается в том, что на данный момент проект находится примерно на середине процесса! После того, как механические системы прошли проверку и изоляция была установлена, гипсокартон готов к установке. Гипсокартон, который иногда называют гипсокартоном, крепится к стойкам для создания стен и потолков, определяющих каждую комнату.

Установка изоляции и гипсокартона занимает от одного до двух месяцев.

  • Контроль качества / текущий этап

Каждый этап нового строительства или реконструкции необходимо проверять на качество. Эти проверки могут показаться бесконечным процессом; однако по соображениям безопасности они необходимы. Этот шаг также гарантирует, что здание будет построено в соответствии с изначально изложенными принципами.


Этап 4: Шкафы, полы и другая внутренняя отделка

Поскольку внешняя часть конструкции начинает выглядеть так, как изначально предполагалось, пришло время подобрать интерьер.На этом этапе строители устанавливают шкафы, пол, отделку, лепнину. Это также этап, на котором подрядчики наносят грунтовку на внутренние стены, столярные изделия и шкафы, а затем красят их. Также установлена ​​сантехника, такая как смесители, ванны, унитазы, раковины и душевые кабины.

Вот краткий обзор важнейших шагов на этом этапе:

На данный момент интерьер дома может выглядеть как полный беспорядок, но был достигнут большой прогресс.Теперь пора приступить к установке столешниц и кухонных шкафов.

Дополнительную информацию об этом этапе вы найдете в руководстве по установке шкафов The Home Depot. Это грандиозная задача, требующая правильного набора инструментов и шагов, которые необходимо выполнять по порядку.

Установка шкафа и столешницы обычно занимает около двух недель.

  • Столярные изделия: внутренняя отделка, отделка и молдинги

Многие относят этот этап к внутренней отделке.Это захватывающий этап, потому что именно здесь начинают проявляться более тонкие детали. В большинстве домов будет внутренняя отделка в той или иной форме, например плинтусы и оконные рамы. Они защищают углы и скрывают стыки. На этом этапе дом готов к установке этой внутренней отделки.

Столярные изделия и шкафы загрунтовываются на этапе предварительной окраски. Затем грунтуются и окрашиваются части дома, в том числе стены. Художники обычно начинают с отделки, а затем продвигаются к потолку и стенам.

Будь то винил, плитка или древесина твердых пород, пора закончить пол. Это должен быть один из последних завершенных шагов. Все остальные операции следует производить до укладки пола.

Выполнение этого шага последним может помочь избежать потенциального ущерба, который может возникнуть из-за других действий, таких как покраска. Кроме того, вам не нужно перемещать по новому полу больше вещей, чем необходимо, поскольку они могут вызвать царапины.

На выполнение 4 этапа требуется от одного до двух месяцев.


Этап 5: Почти дома!

Вы почти у цели! На этом этапе будут завершены все механические установки и будут установлены приборы. Как только ваш интерьер будет выглядеть собранным, строители закончат внешний вид, залить подъездную дорожку и тротуары и закончить ландшафтный дизайн, который украсит дом.

Вот краткий обзор важнейших шагов на этом этапе:

Чтобы завершить внешний вид, к дому приезжают каменщики и начинают кладку кирпича, установку сайдинга и другие виды внешней отделки дома.Мы выделяем все, что нужно знать о масонах, на нашей странице ресурсов по масонству. На этом же этапе окрашивается фасад дома. Угадай, что? У нас также есть специальная страница обучения для художников!

Этот этап внешней отделки займет примерно две-четыре недели.

На этом этапе компоненты подключаются к начальным механическим системам, установленным ранее. Примеры включают присоединение раковин, туалетов и смесителей к системе трубопроводов.Светильники, розетки и выключатели подключены к системе электропроводки, установленной на этапе 3.

  • Плоские работы: подъездные пути и пешеходные дорожки

На этом этапе возвращаются бетонные парни. На этот раз они позаботятся о плоских поверхностях, включая дорожки, патио и подъездную дорожку. В этих применениях предпочтение отдается бетону из-за его способности образовывать идеально ровные поверхности.

На выполнение этого плоского задания уйдет около недели.

Восприятие – это реальность, и нет ничего более точного, когда к новому строению добавляется ландшафтный дизайн. Этот шаг включает в себя посадку травы, растений и кустарников. Это то, что отличает дом от других и увеличивает стоимость всей собственности. Кроме того, хорошо продуманный ландшафтный дизайн предотвращает затопление территории вокруг нового строения.

Этот этап ландшафтного дизайна займет около недели.


Этап 6: Последний круг!

Пришло время сделать последние штрихи, чтобы подготовить ваш дом к заселению.Ваша строительная бригада очистит всю пыль и мусор с участка перед тем, как пройти по дому, чтобы составить и завершить окончательный список работ. После того, как список перфораций будет составлен, необходимо провести еще одну заключительную проверку, прежде чем вы сможете получить ключи и въехать.

Вот краткий обзор важнейших шагов на этом этапе:

  • Строительство и уборка домов

Пора начинать готовиться к заселению! Однако сначала необходимо очистить всю рабочую площадку и удалить все оставшиеся материалы.

Этот шаг очистки займет около недели.

  • Перфорированный лист и окончательная проверка

О контроле качества упоминалось выше. На этом этапе проводится заключительный обход, и все проверяется. Это последний шанс для вызова подрядчиков переделать или завершить части предыдущих шагов, которые могли быть упущены из виду.

Завершение перфокарта и окончательная проверка займет около недели.


Этап после строительства

Этап после строительства, по сути, начался на последнем этапе. Очистите, и списки перфорации рассматриваются многими как часть этого этапа. В дополнение к этим шагам происходит еще одно действие.

Окончательные документы создаются архитектором и отправляются в местные органы власти, подтверждающие, что здание было осмотрено и закончено. В свою очередь, Свидетельство о заселении покажет, что здание готово, со всеми разрешениями.


Общие вопросы

Кто задействован на пост-строительной стадии строительства?

  • Помимо клиента, который переезжает в здание, задействовано множество людей. Вот некоторые: архитектор и дизайнер, подрядчик, рабочие-строители, государственные служащие.

На каком этапе строительства устанавливаются стены, работающие на сдвиг?

  • Стенки, работающие на сдвиг, усилены, так как стойки связаны вместе.Установка этих стен обычно происходит на этапе создания каркаса, указанного выше в Этапе 2 выше, отдельно от трех F.


MCR Безопасность на каждом этапе пути!

Может показаться, что на строительство уходит вечность, но помните, что каждый шаг необходим для создания нового здания. Для всех, кто участвует в завершении каждого этапа, MCR Safety предоставляет строителям надлежащую защиту, чтобы они оставались целыми.

Мы понимаем, что каждая сделка в строительстве требует разных СИЗ, поэтому мы разбили каждую сделку на отдельной отраслевой странице.Мы выделяем каждую отрасль в целом, а также некоторые из наиболее распространенных опасностей, с которыми рабочие сталкиваются в этой отрасли. Щелкните следующее изображение строительства, чтобы увидеть наш список строительных профессий и подотраслей.

Страница ресурсов, посвященная строительной отрасли MCR Safety.

Щелкните изображение выше, чтобы запросить расценки, оставить нам комментарий, задать любые вопросы или поделиться своими проблемами.

Мы приветствуем любые комментарии, отзывы или предложения о том, как лучше всего защитить людей на работе.

За более чем 45 лет компания MCR Safety зарекомендовала себя как мировой лидер в производстве перчаток, очков и одежды. Будь то производственный цех, нефтяная вышка или строительная площадка, мы всегда готовы помочь в устранении опасностей на рабочем месте. Это часть нашего обязательства защищать людей.

Независимо от того, в какой отрасли вы работаете, у нас есть необходимые средства индивидуальной защиты.

Узнайте больше о безопасности MCR, посмотрев наше последнее видео. Для получения дополнительной информации просмотрите наш веб-сайт, запросите каталог, найдите дистрибьютора или позвоните нам по телефону 800-955-6887.

Десять этапов успешного и приятного ремонта квартиры

Десять этапов успешного и приятного ремонта квартиры

Архитектор Алон Ифрах – Art Architects

Наконец, после долгих и изнурительных поисков вы нашли недвижимость, которая соответствует бюджету

В соответствии с вашими требованиями, теперь подошла фаза ремонта, чтобы адаптировать недвижимость к вашему образу жизни и функциональным требованиям повседневной жизни.

Само собой разумеется, что ремонт существующей квартиры может быть пугающим и неизвестным, потому что обычно не все данные известны заранее, и покупка недвижимости вручную 2 или общая бюджетная сделка подрядчика по квартире должна включать в себя ремонт имущества в соответствии с требованиями покупателя…

Я упомяну десять этапов, которые подробно описывают правильный и даже приятный процесс ремонта собственности.

Все начинается с выбора архитектора или дизайнера, которого вы хотите пройти через сложный и приятный процесс вместе, когда очень желательно привлечь его на ранних стадиях интереса к собственности еще до окончательной покупки, чтобы покупка будет подходящим, стоящим и стоящим для нужд покупателей.Вы их любите, подтвердил архитектор, дом куплен, мы выставили…

Первый этап – Программа – Соответствие ожиданиям

Архитектор будет вести подробный диалог с клиентами для полного понимания их образа жизни, например, семье с очень активной общественной жизнью потребуется просторное общественное пространство с максимальным выходом на открытые площадки, такие как балкон во двор и т. Д. Семья с большим количеством гостей должна будет подумать о люксах или мини-люксах.Спальня и т. Д. Также этот шаг, чтобы рассказать архитектору обо всех своих мечтах…

Второй этап – определение концепции и стиля

После этапа понимания функциональных потребностей, это этап, на котором архитектор и вы выбираете стиль дизайна, в какой атмосфере вы хотите быть дома, какие цвета, пастельные или монохромные, какие материалы будут интегрированы в дом. дизайн? Чтобы создать интимную атмосферу, будь то высокий потолок для создания атмосферы пространства или более прочный дизайн, на этом этапе воплотите все ваши желания и мечты, которые в конечном итоге создал хороший архитектор или дизайнер красивый дом, функциональный, который соответствует всем. твои ожидания.

Важный совет на этом этапе – позволить архитектору отвезти вас в незнакомые места и познакомить с новыми и интересными стилями дизайна, которые отличаются от того, о чем вы изначально думали и на что полагались. И в конце процесса ваше желание будет реализовано при обновлении дизайна и функционального архитектора проекта.

Шаг третий – установите бюджет

В большинстве случаев ремонтные работы ограничены определенным бюджетом, иногда бюджет высок и позволяет архитектору создать высокий и уникальный дизайн, который укрепляет концепцию планирования, но в большинстве случаев потребуется очень умная работа по установка приоритетов в соответствии с бюджетом для достижения наилучшего результата дизайна.От начала работы до доставки клиентам.

Важный совет для этого шага: всегда держите немного лишних денег, которые не включены в бюджет, всегда, но всегда будет больше вещей, от которых вы не сможете пойти на компромисс или отказаться…

Четвертый этап – Раннее планирование

После этапа программы и согласования ожиданий на начальном этапе планирования заказчики будут представлены в виде планов, моделирования, презентации материалов и фотографий или любых других иллюстраций, которые будут выбраны архитектором на начальном этапе планирования.Максимальное вовлечение клиентов и соответствие ожиданиям до конца процесса.

Также очень важно учесть все мельчайшие детали, которые иногда кажутся сизифовыми и не относятся к раннему этапу планирования, но в конечном итоге они являются неотъемлемой частью общего дизайна.

Ранняя стадия планирования не должна ограничиваться рядом альтернативных вариантов планирования до тех пор, пока процесс актуален, до тех пор, пока процесс не будет окончательно исчерпан и не будет дано окончательное одобрение выбранному проекту…

Пятый этап – детальные планы реализации

После завершения начального процесса проектирования и разработки концепции проекта архитектор приступит к детальным проектным работам, которые будут выполнены на основе ситуационного измерения объекта AS-MADE.Очень важно задокументировать и измерить недвижимость квалифицированным геодезистом, чтобы основа для работы была максимально совместима с существующей ситуацией. Вся проектная документация, необходимая для реализации проекта, такая как планы сноса, планы строительства, планы водопровода, кондиционирования воздуха, потолка, электрические системы, освещение и коммуникации, современные дома – системы умного дома и т. Д.

Чем больше архитектор вкладывает в планы реализации и детализирует их, тем меньше вероятность ошибок на местах и ​​непонимания исполнителем, что значительно повысит производительность работы.

Шаг шестой: Выбор подрядчиков и поставщиков

После завершения подробных планов и спецификаций для реализации, будут выбраны архитектором и заказчиком, подрядчик, специалисты и поставщики проекта, естественно, будут выбраны в первую очередь на основе личного знакомства и / или рекомендаций. Теплые туры архитектора и заказчиков. в выполняемых ими проектах, чтобы оценить их пригодность для проекта, а также другие соображения, которые больше связаны с бюджетом, такие как затраты / выгода … Как известно, рынок наводнен продуктами и устройствами всех уровней цен и поэтому очень важно, чтобы партнеры по проекту соответствовали конечным бюджетным целям…

Шаг 7 – Сопровождайте клиентов в выборе материалов и готовой продукции.

В процессе ремонта и строительства заказчики открывают для себя целый мир изображений, продуктов и готовой продукции в мире архитектуры и дизайна, и, углубляясь в них, они узнают больше. Во многих случаях возникает путаница среди клиентов из-за увеличения количества продуктов, одна из важных ролей архитектора в этом процессе – вести и направлять клиентов для правильного выбора дизайнерских материалов, таких как пол, облицовка стен, освещение, цвет и т. Д. текстиль и объедините их все, чтобы создать гармонию, чтобы в конце процесса путем выбора правильного дизайна был создан уникальный и понятный дизайн, усиливающий дизайнерскую концепцию проекта.

Восьмой этап – координационное планирование и реализация

В большинстве проектов архитектор будет сопровождать проект в том, что на профессиональном языке называется «высшим надзором», за исключением очень уникальных и сложных проектов, где требуется тщательный надзор (что значительно увеличивает гонорары архитектора). Надзор означает, что проект будет выполнять профессиональный подрядчик. Архитектор придет, чтобы выиграть все выполняемые работы, чтобы убедиться, что они выполняются в соответствии с заранее подготовленными им планами, в наиболее точных и согласованных условиях. манера.Конечно, при работе у подрядчика часто возникают вопросы и проблемы.

Очень важно, чтобы архитектор был доступен на протяжении всего проекта, чтобы отвечать на вопросы консультации, а также решать проблемы.

Этап 9 – «Домашний стиль» – подбор мебели и аксессуаров.

По окончании процесса ремонта и по мере того, как конечная картина начинает проясняться для клиентов, архитектор будет сопровождать заказчиков в выборе мебели, штор, декоративных подушек, переносного освещения и других декоративных аксессуаров, чтобы придать имуществу особый вид. уникальный характер и усилить концепцию дизайна.В соответствии с окончательным бюджетом, установленным для проекта, очень важно, чтобы этот выбор был сделан под тщательным надзором архитектора, чтобы предотвратить случаи несоответствия при неправильных и непрофессиональных выборах заказчиков….

Шаг десятый – Сдача недвижимости покупателям.

После завершения всех отделочных работ подрядчиком и всеми поставщиками в проекте архитектор проведет заключительный тур для утверждения поставки.Этот этап очень важен, так как работа подрядчика и поставщиков будет окончательно утверждена, поэтому очень важно запланировать экскурсию, чтобы было дополнительное время для ремонта и улучшения до того, как квартира будет сдана в срок.

Вот и наступил долгожданный момент, если все ожидали…

Архитектор, выигравший весь проект, хочет увидеть свою работу целиком… и его клиенты взволнованы и довольны.

Клиенты, вы, которые хотите увидеть дом своей мечты, и вот еще один момент, и вы уже входите в свой новый дом..

Работа была завершена, и картина была завершена….

Важный совет:

Даже когда вы на пике активности и иногда бывает довольно много трудностей

в пути, Всегда помню тот долгожданный момент, когда

все красиво и комплектно.

Успешно ..

Алон Ифрах – Художественные архитекторы

http: // www . art-arc.co.il/

шагов по ремонту дома: контрольный список, который поможет спланировать и организовать ремонт | Колумбус Домашний ремонт

Ремонт всего дома не для слабонервных.Это проект, который для многих станет уникальным опытом. Обычно это означает, что большинство домовладельцев находятся в положении «вы не знаете того, чего не знаете». Другими словами, у вас будет общее представление о том, что здесь задействовано множество деталей, но вы не будете иметь представления, сколько именно, пока не начнете свой проект.

К счастью, мы работали со многими домовладельцами в центральном Огайо над целыми проектами ремонта дома и знаем, сколько деталей необходимо для правильного ремонта всего дома.Нам нравится планировать, проектировать и строить ремонт мечты наших клиентов, и на протяжении многих лет мы разработали общий контрольный список ремонта всего дома, чтобы помочь нашим клиентам лучше понять процесс.

Итак, каковы общие шаги реконструкции всего дома, которым вы должны следовать? И какие вещи должны быть в вашем контрольном списке для ремонта дома? Вот наши лучшие советы, которые помогут спланировать и организовать ваш ремонт.

Этапы модернизации всего дома

Хотя это ни в коем случае не исчерпывающий контрольный список, ниже приводится общий порядок реконструкции всего дома.Некоторые из этих шагов могут выполняться одновременно, но по большей части следующий шаг в списке не может быть выполнен до тех пор, пока предыдущий шаг не будет полностью выполнен.

Если вы собираетесь начать реконструкцию всего дома, вот общий порядок действий:

1. Планирование и проектирование

Этот шаг включает в себя планирование вашего бюджета, работу с вашим дизайнером и строителем, чтобы сообщить ваше видение, получение разрешений на строительство и любые другие шаги предварительного планирования. На этом этапе ваш строитель также поможет вам решить, нужно ли вам переехать в другое место во время реконструкции.

2. Снос

Невозможно построить новое, не вырвав старое! Снос может происходить во всем диапазоне интенсивности: от простого перемещения старой мебели и сноса нескольких стен до полного разрушения кишки, которое включает в себя срыв всего, кроме ключевых структурных элементов и внешних стен.

3. Восстановление / Обрамление

Объем этого шага во многом зависит от вашего плана. Возможно, вам придется капитально отремонтировать, или это может быть только обрамление нескольких новых стен.

4. Механическое оборудование / Сантехника / ОВК / Электрооборудование

Этот шаг включает в себя все «закулисные» элементы и обычно выполняется одновременно с перестройкой и кадрированием. По сути, все, что нужно сделать внутри полов, стен или потолков, будет завершено на этом этапе. Это может быть небольшая корректировка сантехники и электричества, полная переустановка электропроводки или ремонт вашего дома.

5. Стены

После того, как все было перестроено и перестроено, все механическое оборудование находится там, где оно должно быть, и изоляция на месте, гипсокартон может подняться.Его нужно будет приклеить и замазать, затем грязь должна будет высохнуть и отшлифовать. Когда стены станут гладкими, их можно будет обработать грунтовкой, краской или другой отделкой. Многие подрядчики любят красить на этом этапе, чтобы избежать подтеков или чрезмерного распыления на окончательной отделке.

6. Полы

Не всем подрядчикам нравится выполнять этот шаг в таком порядке. Некоторым подрядчикам может потребоваться подождать, пока вся краска не будет закончена, и пыль не уляжется, чтобы выполнить окончательную укладку пола. Строитель обсудит с вами этот шаг и убедится, что он находится на нужном этапе при реконструкции всего вашего дома.

7. Шкафы

Все, что нужно «закрепить» в вашем пространстве, будет установлено в это время. Кухонные и ванные шкафы и сантехника начнут заменяться, и вы действительно начнете видеть, как ваше пространство объединяется на этом этапе.

8. Приборы

Холодильники, плиты, посудомоечные машины и всякая другая техника и механика устанавливаются на данном этапе. На данный момент ваш дом, скорее всего, полностью функционирует, хотя некоторые последние элементы отсутствуют.

9. Последние штрихи / Мебель / Аксессуары

Это этап, на котором вся тяжелая работа начинает окупаться визуально. Установлены фартуки, вставлен тот идеальный смеситель, который вы выбрали для полуванны, наклеены обои, перенесены аксессуары, предметы искусства и мебель.

Контрольный список для ремонта всего дома

Для каждого шага выше будет свой собственный набор задач. Наем подходящей фирмы по ремонту дизайна и постройки может убрать многие из этих вещей с вашего контрольного списка по ремонту дома (например,грамм. ходатайство и подача разрешений) и помогут вам расслабиться. Работайте с кем-то, кто знает рынок и понимает детали наблюдения за этапами реконструкции всего дома в вашем городе или поселке. Многие законы и требования меняются от города к городу, поэтому важно работать с кем-то, кто знает эти требования от и до.

Вам также следует сотрудничать с кем-то, кто действительно понимает, какие потрясения, которые ремонт целого дома вызывает в вашей повседневной жизни. Эти типы предприятий позаботятся о том, чтобы они составили план для вас и вашей семьи, который имеет смысл и вернет вас в свой дом и как можно скорее будет жить комфортно.

Наконец, обратитесь к застройщику с хорошей репутацией, который хочет убедиться, что реконструкция всего вашего дома действительно представляет дом вашей мечты. Они не будут экономить на отделке и позаботятся о том, чтобы каждая деталь была выполнена безупречно. Спросите своих соседей, кого они рекомендуют, прочтите отзывы и сядьте за консультацией, пока не найдете нужную фирму. Этот проект потенциально может стать одним из самых больших и лучших вложений в вашей жизни, поэтому убедитесь, что он идеален.

Ремонт дома и перепланировка всего дома в Колумбусе, штат Огайо

Дэйв Фокс – компания, принадлежащая сотрудникам, для которой наши клиенты являются приоритетом номер один.Мы проектируем и строим проекты ремонта и реконструкции домов для наших клиентов в Центральном Огайо и обеспечиваем наилучшее соотношение цены и качества благодаря исключительному мастерству, превосходным материалам и этическим нормам ведения бизнеса. Свяжитесь с нами сегодня, чтобы узнать больше!

Ремонт дома 101: Ваше пошаговое руководство

Ремонт дома – один из лучших способов получить дом, который вы хотите.

Это также может принести вам хорошую сумму денег, когда вы придете продавать, если все будет сделано правильно.

И в этом ключевое слово: Done right .

Ремонт дома может быть дорогостоящим из-за допущенных ошибок и к тому же очень стрессовым.

Ответ?

Надлежащая подготовка и планирование – вот где находится наше пошаговое руководство по ремонту дома…

Как отремонтировать дом

Любой проект ремонта дома требует продуманного планирования, но также и готовности ожидать неожиданностей.

Вот шаги, которые вы должны предпринять, и соображения, которые вы должны предпринять, чтобы достичь идеального ремонта…

Содержание

1.Покупка правильной собственности
2. Разрешение на строительство
3. Проектирование и архитекторы
4. Бюджет и финансы
5. График работ
6. Начало работ
7. Привязка

    1. Покупка правильной собственности

    Покупка Правильная собственность для ремонта имеет решающее значение, но не всегда легко.

    Вам понадобится недвижимость, которая будет работать на вас после завершения ремонта, но также и та, которая, надеюсь, принесет вам прибыль, когда в конце концов придет ее продать.

    Легко найти недвижимость, нуждающуюся в работе, просто просмотрев онлайн-порталы, такие как Rightmove и Zoopla.

    Но это не всегда означает соотношение цены и качества, особенно если недвижимость находится на дороге с максимальной ценой.

    При поиске недвижимости для ремонта вы всегда должны:

    • Посмотрите на все работы, которые были выполнены в соседних домах, например, на пристройки
    • . Рассмотрите открытое пространство сзади и по бокам, если вы планируете расширение – там достаточно места?
    • Изучите самые последние продажные цены на дороге и проверьте любую работу, которая была проделана на этих объектах, чтобы определить, есть ли у дороги потолочная цена
    • Проведите обследование объекта недвижимости, которую вы ищете – инспектор проведет проверьте наличие серьезных, потенциально дорогостоящих проблем, таких как просадки, сырость или дренаж.
    • Получите отчет о строительстве, в котором будет рассказано, какие методы строительства использовались во всем доме, чтобы вы могли спланировать, как вы будете ремонтировать недвижимость. обследование, которое предоставит подробные чертежи планировки собственности – они понадобятся вам для любой заявки на планирование

    2.Разрешение на строительство

    При поиске недвижимости для ремонта очень важно рассмотреть разрешение на строительство перед покупкой.

    Покупка недвижимости только для того, чтобы впоследствии получить отказ в согласии на планирование, – одна из самых дорогостоящих ошибок, которые вы можете совершить.

    Итак, при поиске свойств начните с поиска тех, у которых уже есть разрешение на планирование или полное разрешение.

    Разрешение на план означает, что местный отдел планирования осведомлен о предлагаемых работах по объекту и в принципе согласился с ними до представления более подробных планов.

    В качестве альтернативы вам следует искать объекты, в которых можно завершить работы в рамках Разрешенного строительства.

    В рамках разрешенной застройки часто можно провести много работы, в том числе:

    • Пристройки одноэтажных
    • Переоборудование чердаков
    • Зимние сады
    • Крыльцы
    • Настил
    • Подвальные помещения
    • 00 Парковка
    9 Однако, хотя это означает, что разрешение на планирование не потребуется, существуют некоторые ограничения по размеру и масштабу для таких вещей, как расширения.

    Для любых строительных работ или электромонтажа вам почти наверняка потребуется разрешение строительных норм.

    3. Дизайн, строители и архитекторы

    После того, как вы нашли и приобрели недвижимость, которая соответствует вашим потребностям, вам нужно будет спланировать и спроектировать так, как вы хотите, чтобы она выглядела.

    На этапе планирования вам следует подумать о работе, которую вы хотите выполнять самостоятельно (если таковая имеется), и о том, что вы передадите подрядчикам и профессионалам.

    И если вы думаете об использовании архитектора для планирования вашего ремонта, сейчас самое время начать с ним связаться.

    Лучший способ спланировать проект ремонта дома – это уделить много времени рассмотрению всех вариантов работы.

    Затем поговорите с несколькими строителями, прежде чем выбрать наиболее подходящий вариант.

    После того, как у вас будет строитель, вы сможете согласовать четкий график работ, чтобы все, кто участвует в проекте, были в курсе того, что ожидается, и сроков.

    4. Бюджет и финансы

    Сколько будет стоить ремонт вашей недвижимости, зависит от целого ряда факторов.

    Во-первых, объем выполняемой работы и время, которое она займет.

    Во-вторых, на ваш бюджет будут влиять любые проблемы, с которыми вы столкнетесь во время ремонта – во всех домах могут таиться гремлины и сюрпризы, поэтому вы всегда должны ожидать, что ваш бюджет будет проверен, независимо от того, насколько вы подготовлены.

    Тем не менее, как правило, это цифры, которые вы можете рассчитывать заплатить за некоторые ремонтные работы:

    • Расширение: 25 000-50 000 фунтов стерлингов
    • Переоборудование чердака: 40 000 фунтов стерлингов
    • Ремонт ванной комнаты: 6000 фунтов стерлингов – фунты стерлингов 10 000
    • Ремонт кухни: 7 000–15 000 фунтов стерлингов
    • Новые окна: 400–600 фунтов стерлингов за единицу
    • Новая система отопления: 4 000 фунтов стерлингов

    4.График работ

    При ремонте дома вам потребуется четкий график работ.

    По сути, это список всех работ, которые необходимо выполнить во время вашего проекта ремонта, перечисленных по порядку.

    При работе со строителем или подрядчиком по ремонту дома график работ также действует как слабо обязывающий договор между вами, домовладельцем и лицом, выполняющим работу, помогая вам гарантировать, что все будет по графику и в рамках бюджета.

    Вот пример графика работ для большого проекта реконструкции:

    Наружные работы

    • Кирпичная кладка и подгонка под углы
    • Внешняя штукатурка и окраска
    • Очистите, отремонтируйте и замените черепицу там, где это необходимо
    • Отремонтировать дымоход при необходимости
    • Ремонт для рендеринга на фасаде фасада
    • Заменить передние фасонные окна x4
    • Полная очистка рендеринга до бокового фасада
    • Заменить матовое окно на боковое
    • Убрать поднимающуюся растительность на задний фасад
    • Заменить задние окна 4 шт.
    • Снять радиаторы и заменить с новыми коваными железными решетками
    • Установите новую кухню и бытовую технику
    • Удалите существующий камин, оштукатурите стены и отремонтируйте
    • Удалите все ковры на первом этаже
    • Удалите внутреннюю стену между четвертой и пятой спальнями, оштукатурите стены и отремонтируйте
    • Удалите существующий комплект ванной комнаты на первом этаже, плитку и пол
    • Установите новый пол в ванной комнате, плитку и комплект
    • Удалите существующую переднюю дверь и установите новую композитную дверь
    • Удалите весь мусор и пропустите
    • Уложите новый подъезд из смолы к фасаду

    5.Начало работы

    Здесь ваш график работ становится незаменимым документом для ремонта вашего дома.

    Как только ваша собственность будет разобрана и готова к реконструкции или постройке любого расширения, ваш строитель или подрядчик приступит к так называемым работам по первому ремонту.

    К ним относятся:

    • Удаление или добавление внутренних стен
    • Добавление дверных накладок
    • Добавление полов
    • Добавление оконных рам и элементов
    • Установка сантехнических конструкций, таких как грунтовые трубы и дренажные соединения
    • Установка элементов, которые будут располагаться позади оштукатуренные стены, такие как воздуховоды, сигнализация и проводка для таких вещей, как термостаты отопления
    • После завершения первого этапа ремонта стены вашей собственности будут готовы к оштукатуриванию и будет уложена стяжка пола.
    • Далее идут вторые ремонтные работы, которые включают:
    • Установка осветительной арматуры, розеток, телевизионных и телефонных розеток
    • Подвешивание дверей и крепление наличников
    • Установка оборудования для ванной комнаты и кухни
    • Установка всех радиаторов, системы котла и элементов управления
    • Установка кухни
    • Герметизация и оштукатуривание любых открытых трубопроводов

    7. Прекращение ремонта

    Если вы думаете о ремонте дома как о серьезной хирургической операции, неудивительно, что вашей собственности требуется время, чтобы оправиться от нее. много ремонтных работ.

    И в течение этого времени могут возникнуть проблемы, в том числе:

    • Трещины в недавно оштукатуренных стенах
    • Незначительные утечки
    • Проблемы с системой отопления
    • Декоративные потертости и царапины

    Ваш строитель должен учитывать любые заедания и вернитесь, чтобы исправить их после того, как дом поселится в течение нескольких недель или месяцев без каких-либо дополнительных затрат.

    Что следует учитывать при ремонте дома

    Ремонт дома – это масштабное мероприятие, и здесь нужно учитывать множество вещей, в том числе:

    1.Возраст собственности

    Большинство ремонтов проводится в старых домах.

    Однако это означает, что под полом или в стенах часто таится несколько сюрпризов, и эти сюрпризы могут повлиять на ваш бюджет.

    Итак, всегда стоит учитывать, сколько лет собственности, прежде чем покупать ее для ремонта.

    Чтобы узнать, сколько лет вашему дому, лучше всего начать с земельного кадастра.

    Земельный кадастр хранит записи обо всех землях в Англии и Уэльсе, но местные органы власти также могут быть хорошим местом для получения дополнительной информации о вашей собственности.

    2. Учитывайте оригинальные черты

    Старинные дома в Великобритании часто обладают характером и оригинальными чертами.

    Решите, хотите ли вы сохранить их, прежде чем начинать ремонт.

    Исторические особенности часто могут повысить ценность собственности, поэтому, если вы думаете о продаже в ближайшем будущем, вы можете сохранить или отремонтировать такие вещи, как декоративные камины, плиточные полы или декоративные молдинги.

    При проведении крупномасштабного ремонта можно легко попасть в ловушку, когда дом полностью разобьется.

    И хотя превращение собственности в оболочку может позволить вам заняться каждой областью с вашим собственным прикосновением и вкусом, это также будет означать дополнительные расходы – когда могут быть элементы вашей собственности, которые вы должны сохранить.

    Прежде чем приступить к серьезным работам, подумайте об оригинальных особенностях вашей собственности и о том, как вы могли бы использовать их в соответствии с вашими планами.

    Хранение некоторых вещей не только сэкономит вам деньги, но и поможет сохранить характер вашей собственности.

    3.Доступ к вашей собственности

    Для капитального ремонта часто требуется крупная техника.

    Итак, прежде чем вы начнете какие-либо работы, вам необходимо вместе со своим строителем или подрядчиком установить, как они собираются доставить крупногабаритную технику на участок вашей собственности.

    Возможно, вам также придется поговорить со своими соседями, если требуется доступ через их землю или если доступ к технике каким-либо образом повлияет на них.

    4. Порядок работы

    Порядок, в котором вы выполняете работы по реконструкции своего дома, является ключевым.

    Как правило, большинство ремонтных работ проводится в следующем порядке:

    • Зачистка и демонтаж
    • Конструкционные работы – полы, потолки, стены
    • Первые ремонтные работы – водопровод, проводка отопления
    • Штукатурка, пол
    • Второй ремонтные работы – сантехника, отопление, электропроводка
    • Ванная, кухонная отделка
    • Украшение

    Дальнейшее чтение…

    Шесть шагов для реалистичной временной шкалы

    После бесконечных часов просмотра HGTV вы готовы приступить к работе. дом мечты реальность.У вас есть папка Pinterest со всеми элементами и деталями дизайна, которые вы хотите, и вы готовы к рок-н-роллу.

    Быть подготовленным – лучший способ подготовиться к вашему проекту ремонта. Реалистичные ожидания помогут снизить уровень стресса, чтобы вы могли сосредоточиться на интересной части проектирования пространства! Вот шесть шагов, которые помогут вам встать на путь ремонта.

    Шаг № 1: запросите копию соглашения о перестройке вашего здания и прочтите его

    Понимание процесса утверждения поможет вам в этом, иногда длительном, процессе.В последние несколько лет мы стали свидетелями повсеместного ужесточения процесса утверждения. То, что раньше было довольно стандартным процессом, на выполнение которого требовалось около 4 недель, стало довольно сложно. Департамент строительства ужесточил требования к ремонту, а управляющие компании, в свою очередь, стали немного строже при выдаче разрешений.

    Чтобы обеспечить утверждение вашего проекта, разумно нанять подрядчика, у которого есть кто-то в штате, который специально занимается утверждением.Они понимают процесс и могут эффективно им управлять. В MyHome этим занимается команда.

    Шаг № 2: Нанять подрядчика (2-4 недели)

    Чтобы ваш проект был одобрен, разумно нанять подрядчика с опытом работы в вашем здании. Они понимают процесс и могут эффективно им управлять. Создание фирм – отличный способ сделать все в одной команде. Мы работали в сотнях зданий на Манхэттене. Вы можете посмотреть нашу галерею проектов здесь.

    HGTV не показывает вам все проблемы, с которыми они сталкиваются в процессе проектирования. Наличие команды, с которой можно работать, облегчит вам нагрузку. Чем больше людей будет работать над завершением вашего проекта, тем в конечном итоге вам будет лучше.

    Шаг № 3: Процесс утверждения (6–16 недель)

    Теперь, когда вы наняли подрядчика, давайте утвердим ваш проект! Подайте сигнал к внутреннему экспедитору. Реальный срок для процесса утверждения составляет 6-16 недель… а иногда даже больше для более крупных проектов, для которых требуются архитекторы и разрешения на работу.Есть ли ситуации, когда можно быстрее получить одобрение? Да, но их очень мало.

    Одобрение архитектора

    «Почему так долго?» ты спрашиваешь. Что ж, это просто, ваша управляющая компания должна следить за тем, чтобы выполняемые работы соответствовали нормам, выполнялись лицензированными и застрахованными лицами, соответствовали правилам и нормам здания и не влияли на других арендаторов. При более строгих строительных нормах и правилах большинство управляющих компаний отправляют даже самые маленькие проектные предложения на рассмотрение архитектору здания.Если это занятой архитектор, на получение ответа может уйти больше недели.

    После того, как архитектор подготовит официальный обзор архитектора и отправит его обратно, он должен быть рассмотрен подрядчиком и должен быть составлен ответ. Мы видели 1-страничные обзоры и 26-страничные обзоры. Это требует времени, каждый пункт должен быть рассмотрен, а для некоторых требуются документы, подтверждающие подтверждение, на сборку которых может уйти несколько дней. Как только ответ подготовлен, он возвращается в управляющую компанию для повторного рассмотрения архитектором и принятия решения о том, принимают ли они ответы.Допустим, отзывы были успешными, и архитектор одобряет проект. Официальное одобрение остается за управляющей компанией.

    Утверждение совета директоров

    Затем им может потребоваться отправить весь пакет на одобрение совета директоров. Некоторые советы директоров встречаются раз в месяц, некоторые – еженедельно, а некоторые не нуждаются в заседаниях для утверждения. Это полностью зависит от вашей управляющей компании, и мы находимся в их власти, пока ждем одобрения.

    Если у вас большой проект, для которого требуется разрешение на работу DOB, на этом этапе могут возникнуть сложности.Бывали ситуации, когда предыдущие владельцы их квартир проводили незаконный ремонт, что приводило к задержкам, продлевая срок их проекта на четыре месяца дольше, чем они ожидали.

    Шаг № 4: Выбор материала и время выполнения (выполняется одновременно с процессом утверждения)

    Пока ваш подрядчик проводит согласование с вашей управляющей компанией, вы немного развлекаетесь с дизайном. Это время, когда вы и ваш дизайнер собираете материалы, которые воплотят ваши мечты в реальность.Убедитесь, что вы знаете о сроках выполнения заказа, товары, изготовленные на заказ или сделанные вручную, конечно, будут иметь более длительное время выполнения заказа, но они того стоят, если вы хотите создать для себя уникальное пространство. По нашему опыту, клиенты, которые не торопятся и проявляют немного терпения, в конечном итоге наиболее удовлетворены.

    Еще одно преимущество использования дизайна для строительства фирмы – это возможность заказывать у них материалы. Заказ собственных материалов может показаться заманчивым, если вы можете сэкономить немного денег, но если что-то пойдет не так, вы можете потратить ненужное время и силы, пытаясь разобраться со всем этим.

    Шаг № 5: Строительство – Пора начинать вечеринку! (2-6 месяцев)

    Наконец, вы готовы приступить к собственно ремонту. Естественно, это займет больше всего времени. Ваш подрядчик должен сообщить вам и вашей управляющей компании сроки завершения работ.

    Например, от демонстрации до завершения небольшой ванной комнаты в Нью-Йорке около 4–6 недель. При условии, что все материалы находятся на месте и нет задержек, например, в праздничные дни, когда здание закрыто для всех рабочих бригад.

    Снос, возведение каркаса и столярные изделия – о боже!

    Ремонт кишечника начинается со сноса. Устанавливается черновой каркас и столярные изделия, затем черновая сантехника и электричество. Уложен гипсокартон и нанесена отделка пола, затем – шкафы, светильники и фурнитура. Наконец, стены покрашены, ремонт закончен.

    Неизвестное

    В каждом проекте всегда присутствует элемент неизвестного. Что мы раскроем за стенами, какие препятствия возникнут? Об успешном ремонте следует судить не по непредвиденным инцидентам, а по тому, насколько хорошо ваш подрядчик отреагировал на эти ситуации и разрешил их.

    Шаг № 6: Проверки и закрытие проекта (1-6 недель)

    Во время строительства городские власти проведут проверки сантехники и электричества.

Вам может понравится

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
