нюансы оформления и подключения, цена
Каждый владелец земельного участка в определённый момент начинает задумываться о подведении к нему электричества. Эту работу можно выполнять не только во время строительства загородного дома, но и уже после введения здания в эксплуатацию.
Ещё до того как приступить к подключению сети, следует выяснить мощность, требуемую для полноценного обеспечения электричеством загородного дома, рассчитать расстояние, на котором должны пролегать по отношению к дому электрические сети, а также узнать, имеется ли в этом районе требуемая мощность сети.
Перечень необходимых документов
Если вы твёрдо решили подвести к земельному участку электричество, то первым делом вам необходимо составить заявку определённого образца и обратиться с ней в организацию, в ведение которой входит обслуживание электрических сетей по месту расположения участка.
Там вам должны выдать разрешение на подсоединение электричества. Помимо заявления, вам придётся подготовить и копии документов
- Паспорт и идентификационный код.
- Документы, устанавливающие право собственности на сам участок и дом.
- Документы на земельный участок и дом.
- В том случае, если за подведением обращается представитель, то потребуется доверенность.
- Проект электрификации дома и участка, который должен содержать сведения обо всех энергопотребляющих устройствах и их потребляемой мощности.
- Разрешение на строительство. Необходимо для подведения электричества на участок, где отсутствуют постройки.
После подготовки вышеназванных документов, их необходимо отправить заказным письмом. Нелишним будет приложить к ним и опись вложенных документов.
В том случае, если определённого документа не обнаружится среди отправленного вами пакета, то организация обязана уведомить вас об этом факте не позднее 6 дней с момента получения документов.
В некоторых случаях к вам могут обратиться с требованием прислать оригиналы определённых документов среди списка вышеперечисленных, чтобы подтвердить указанную информацию. Присланные вами документы будут использоваться организацией в качестве базы для составления технических условий, без которых невозможно осуществить подведение электричества к участку.
В них должны быть отражены технические характеристики ввода электроэнергии в частный дом: имеется в виду однофазный или трехфазный кабель будет использоваться для подвода электричества в дом.
Когда вами будут выполнены все условия этого предписания, вы уже будете иметь полное право приступать к подводу электричества. Важным моментом является и то, что технические условия должны быть выполнены не позднее двух лет с момента их составления.
Иногда может случиться так, что из-за особенностей технических условий электрических сетей невозможно выполнить подведение электричества к участку. Также возможна ситуация, когда мощность расчётной нагрузки превосходит номинальный показатель сети.
В таких случаях организация должна в письменном виде уведомить об этом факте заказчика услуг. При этом обжаловать решение не представляется возможным.
Расходы на подключение электричества к участку
Проверка выполнения технических условий обойдётся заказчику в сумму около 456 р. Что же касается работы по подключению электричества к дому, то их стоимость может быть различной. Точная сумма будет определяться мощностью подключаемой линии.
Если мощность подводимой сети к участку превышает значение 15 кВт, то расходы на подключение электричества составят 550 р
.При этом работы могут быть выполнены при условии, что гусак для подведения электричества к участку удалён от линии электросети, расположенной в городе, не более 300 метров, а для сельской местности — 500 метров.
Если требуется подвести новую электросеть, которая предусматривает создание соединения большей протяжённости, то здесь требуется получение разрешения от местных властей.
Видео: Как подключить электричество на свой участок
youtube.com/embed/G4kBI65IoDQ” frameborder=”0″ allowfullscreen=”allowfullscreen”/>
Что должно быть в проекте внешней электрификации частного дома
К разработке проекта внешней электрификации частного дома можно приступать лишь по завершении составления технических условий организацией, которая занимается обслуживанием электросетей.
При создании проекта организация опирается в качестве базы
- Геодезический или ситуационный план участка, к которому необходимо подвести электричество. Этот документ должен содержать сведения относительно расположения воздушных и кабельных линий, а помимо этого коммуникаций.
- Проект узла учёта электричества. В нём должны быть отражены сведения о номинальном значении вводного автомата и тока установленного ограничителя напряжения.
- Проект подключения СИП кабеля, подводимого от опоры линии к узлу учёта, трансформаторной подстанции, расположенной на участке, или подземной прокладки кабеля.
- Расчёт и разработка проекта заземления.
- В случае подвода трехфазных сетей, процедура расчёта мощности трансформатора, а также выполнение расчётов пропускной способности сети и распределительного устройства вместе с распределительным шкафом типа ПР.
- Обязательным требованием является получение одобрения на документацию у организации, в ведение которой входит обслуживание электрических сетей по местонахождению подключаемого дома. В некоторых случаях может потребоваться получение согласия от местных властей.
Как проводят электричество на участок
Необходимо иметь в виду, что обязанность по подключению электричества за границами земельного участка ложится на плечи организации по электросетям, а сами работы проводятся на основании проектной документации.
Подведение электричества на участке должно быть выполнено непосредственно его владельцем. Расходы на выполнение монтажных работ могут быть различными. Расчёт стоимости осуществляется в каждом случае индивидуально.
Особенность подвода электросетей к участку заключается в том, что эти работы проводятся в несколько этапов. Обязательным требованием является
- подвод электричества к участку и дому;
- подтверждение работоспособности приборов, которые будут использоваться для контроля расхода электроэнергии;
- подвод к дому электричества, установления на приборы учёта пломб;
- составление акта о выполненных работах;
- подписание договора на поставку электричества.
После получения одобрения о подводе электричества приступают непосредственно к прокладке кабеля и разводке электричества в частном доме.
Правила подключения
Если планируется подводить однофазную линию, то желательно использовать кабель с минимальным сечением 6 мм с медной жилой или 16 мм с алюминиевой жилой. Обязательным условием является наличие надёжной изоляции проводов, которая не должна предусматривать повреждений и перегибов.
В основе работы лежит подведение под опоры электросети двух кабелей, среди которых один будет выступать фазой, а другой нулём.
Важно, чтобы кабели располагались на безопасном расстоянии относительно друг друга: если они подводятся к кирпичной стене, то оно должно составлять не менее 50 мм, в случае прокладки к деревянным конструкциям здания кабели размещают на расстоянии 100 мм друг от друга.
Созданное в стене отверстие, через которое будет вводиться кабель, необходимо заделать, используя для этого негорючие материалы, например, цементный или бетонный раствор. После этого переходят к подключению кабелей к ВРУ или же прибору контроля потребления энергии. Здесь необходимо ориентироваться непосредственно на проект.
Важным моментом является то, что при удалении подводимого к электричеству участка относительно опор электролинии на расстояние более 25 метров потребуется установить
Важно выдержать минимальную высоту от земли до ввода кабеля в стену, которая должна составлять 2,75 метра. Оптимальной от точки ввода кабеля до ближайшего окна, будет считаться высота не менее 1,5 метра.
Последствия самостоятельного подвода электричества к участку
Не стоит проводить к частному дому, даче или участку электричество, не имея на руках разрешения на проведение подобных работ.
Это же касается и увеличения мощности уже подведённой линии электросети или устройства контроля расхода электроэнергии. Подобные действия считаются незаконными и предусматривают штрафные санкции.
Если будут выявлены незаконно установленные приборы контроля и распределения линий, то они должны быть демонтированы. Также законодательство устанавливает и отключение участка
работниками организации по электросетям от энергопотребления.Если дом или участок был подключён к электричеству без наличия разрешения, то очень сложно придать этим работам законный характер.
Процедура легализации потребует гораздо больших расходов, нежели в случае подключения электричества к участку услугами лицензированной организации в соответствии с планом, учитывающим особенности технических условий.
Альтернативное электричество
Бывают ситуации, когда определённые обстоятельства не дают подключить к линии электросети участок. В этом случае решением проблемы могут стать автономные источники электроэнергии.
В качестве варианта можно предложить солнечные коллекторы, при выборе которых необходимо обращать внимание на мощность потребляемой энергии.
Если электроэнергия требуется исключительно для бытовых нужд, то можно ограничиться мощностью 6 кВт. Однако здесь необходимо принимать во внимание тот факт, что максимальный объём электричества будет обеспечен лишь в период с марта по октябрь при солнечной погоде.
С наступлением пасмурных дней количество вырабатываемой электроэнергии заметно уменьшится, при этом в ночное время суток участок может функционировать исключительно за счёт запаса энергии в аккумуляторе, если он подведён к гелиосистеме.
Решив остановить выбор на солнечных панелях, владельцу земельного участка следует приготовиться к серьёзным затратам, которые потребуются для приобретения непосредственно самих компонентов системы, а также и на выполнение работ по их установке. Вдобавок к этому гелиоустановке потребуется обеспечить регулярное техническое обслуживание.
Даже если вы обладаете необходимым опытом и знаете, как провести электричество на участок, всё же нежелательно заниматься этим без наличия разрешения. В дальнейшем это может привести к штрафным санкциям, за которыми последует полное обесточивание вашего участка.
Поэтому для большинства владельцев земельных участков лучше всего воспользоваться услугами проектных организаций, в ведение которых входит обслуживание электросетей.
Видео: Солнечные батареи для дома
Подключение к электросетям участка без строений
В большинстве случаев электрифицировать загородный участок в сжатые сроки не представляется возможным. И собственник земельного надела, планирующий выполнить подключение электричества к участку, должен быть готов к тому, что подобная процедура может растянуться на два и более месяца. Дело в том, что помимо электромонтажных работ во время присоединения участка необходимо оформить целый перечень необходимых бумаг. И, к сожалению, на их разработку, утверждение и подписание может уйти значительно больше времени, чем на фактическое подключение к подводящим сетям.
Сегодня мы рассмотрим особенности присоединения участка, расположенного на некотором удалении от городских поселений, а также от централизованных сетей энергоснабжения.
С чего все начинается
Многие собственники земельных наделов, собираясь произвести подключение к электросетям участка, отведенного под строительство, попросту не знают – с чего правильнее начинать данную процедуру. На самом деле, начать ее очень просто: достаточно поинтересоваться у своих соседей, в ведомстве какой именно электросетевой организации находятся местные электрические сети. Зная, где находится ближайшее представительство электросетевой организации, вы можете без труда подать заявку на присоединение своего объекта к внешней энергосистеме.
Подобное заявление подается исключительно по собственной инициативе, при этом для того, чтобы подключить электричество к участку в Московской области, заявителю придется подготовить дополнительные документы, перечень которых устанавливается представителями энергоснабжающей компании.
Как, правило, данный список содержит:
- копию паспорта и реквизиты заявителя;
- документы, подтверждающие право собственности;
- документы, подтверждающие расположение участка на местности и т. д.
На основании поданной заявки собственнику будут выданы технические условия на присоединение, разрешение на выполнение подключения, а также на присоединение требуемого объема выделенной мощности. В случаях, когда создается электроснабжение дома или участка без строений, на рассмотрение поданной заявки и на разработку необходимой документации представителям электросетевой компании отводится 30 суток.
Насколько быстро будут выполнены остальные этапы присоединения – это зависит от особенностей расположения присоединяемого объекта, а также от технических возможностей (которые напрямую зависят от состояния и оснащенности местных электрических сетей).
Например, если вблизи присоединяемого участка (на расстоянии менее 500 метров) расположена трансформаторная подстанция, обладающая достаточным запасом электрической мощности. Если при этом к участку уже подведена электрическая линия бытового напряжения, то техусловия на подключение электричества допускают выполнять присоединение без создания дополнительных электросетевых объектов (то есть, в максимально сжатые сроки).
Если же собственнику присоединяемого участка повезло меньше (если участок расположен на большом удалении от действующих электрических сетей, если для его подключения понадобится строить дополнительную подстанцию или линию электропередачи), присоединение объекта займет довольно продолжительное время и, наверняка, будет связано с дополнительными расходами.
Выполняя присоединение к электрическим сетям нового участка, электросетевые компании обязаны создавать дополнительные (недостающие) электротехнические сооружения за счет собственных финансовых средств. Но очень часто (чтобы ускорить процедуру) заявители принимают участие в строительстве дополнительных электросетевых объектов. А это неизбежно ведет к увеличению затрат.
Найти оптимальное решение (и по времени и по финансовым затратам) владельцам присоединяемых участков очень часто помогают сторонние организации, оказывающие комплексную поддержку в вопросах присоединения. И в наше время (когда платить приходится буквально за все) помощь таких компаний, как правило, не оказывается лишней.
Подключение электричества к участку, провести свет на участок
Главная » Электрика – Подключение электроэнергии к участкуПодключение электричества к участку – необходимый этап при строительстве дома. Провести свет на участок нужно для обеспечения дальнейших строительных и монтажных работ. Электрическая энергия требуется для работы инструментов и приборов. Кроме того, энергоснабжение участка – основа для остальных инженерных сетей дома.
Особенности подключения участка к энергосети
Условия, как провести электричество на участок, зависят от удаленности от линии передач. Поэтому компания предлагает различные варианты того, как подключить электричество к дому.
Перед началом работ по подведению электроэнергии необходимо создать проект и согласовать его в городских электросетях. Это обязательная процедура, необходимая для обеспечения безопасности. Поэтому подключение электроэнергии к частному дому, предполагает решение ряда бюрократических задач.
Проект должен соответствовать технологическим требованиям, содержать подробное описание способа подключения и методики. Наша компания готова не только выполнить проект, но и провести процедуры его согласования. Благодаря наличию лицензии, а также опыту и высокой квалификации сотрудников, выполнение проекта подключение электричества к участку, прохождение согласования пройдет быстро.
Главное, что заказчик не будет участвовать в разрешении указанных вопросов и получит готовый результат.
Стоимость подключения электричества к участку
Стоимость, которую необходимо будет заплатить за работу мастера, согласование и стоимость материалов, будет определена во время первой встречи. Мощность подключения может составлять от 5 до 15 кВт. Возможно подключение 3-фазного электричества
Мы вместе с вами соберем необходимую информацию про электропроводку и обсудим план-схему монтажа:
- Количество и месторасположение, где будут располагаться розетки, выключатели света.
- Осветительные приборы – их способ установки.
- Количество и размещение всех потребителей электрической энергии (электробытовые приборы), их мощность.
- Утвердим способ укладки кабели (открытый или скрытый способ).
- Местоположение электрического учетного щитка.
Отдельно следует указать, что компания предоставляет гарантию на все виды работ. Наиболее выгодным для заказчиков предложением, является монтаж электричества под ключ. При таком варианте, клиенты могут рассчитывать на серьезные скидки.
Каким образом выполняется подключение электроэнергии к частному дому?
Чтобы подключить электричество на участок, следует принять во внимание его особенности. В первую очередь важна удаленность земли от линии передач. Поэтому, чтобы подключить электричество на участке может потребоваться установка опоры или даже нескольких опор.
Это необходимо, если расстояние до границы участка от ближайшей опоры превышает 30 метров. Соответственно, стоимость подключения электричества в частном доме включает цены за опоры и их монтаж. Установка опор осуществляется с учетом расположения дома. Ведь от опоры необходимо будет провести сип кабель до дома и завершить подключение.
Соответственно, выполнение данной работы можно разделить на несколько этапов:
- Чтобы подвести электричество к участку, необходимо провести замеры и спланировать расположение опор.
- Их установка осуществляется с помощью бурового оборудования. Установка завершается бетонированием столба. Затем он подсоединяется к линии передач.
- От столба необходимо подвести к дому сип кабель.
- Помимо этого, нужно установить электрический счетчик учета.
Таким образом, свет в частном доме и на участке становится результатом многоэтапной работы.
Важно учитывать, количество фаз. Подводить электричество к загородному дому можно с одной или тремя фазами. Рекомендуется провести свет с тремя фазами. Сеть выдержит большое напряжение. А наличие трех фаз даст возможность подключать к сети различное электрооборудование.
Кроме того, следует сказать, что стоимость электроэнергии остается неизменной вне зависимости от количества фаз. Электроэнергия стоит довольно дорого. Поэтому в ходе монтажных работ, следует изначально отдавать предпочтение энергосберегающим технологиям. Заложить такие решения можно еще на этапе проектирования.
Подключение 15 квт к участку
Рассмотрим ситуацию. Купили загородный участок без построек в Московской области.
Теперь для строительства дома появляется вопрос.
Как подключить электричество 15 кВт и более?
Сначала необходимо получить техусловия ТУ в Электрорсетях.
Наши бригады электриков готовы подвести электричество от столба к дому воздухом, либо под землей, смонтировать уличное освещение, установить главный распределительный щит в доме, провести проводку в здании, по помещениям по согласованному проекту, сделать заземление для загородного дома на высоком уровне.
Только предствьте сколько потребуется времени, чтобы разобраться с ньюансами по вводу электричества.
А их достаточно!
Поэтому с нами Вы сэкономите свое время и получите ГОСТовский щит учета электроэнергии. Сборка щита учёта 380 вольт будет выполнена по утвержденной однолинейной схеме в Моэск.
Районные электрические сети РЭС в области при выполнении ТУ от 20 кВт требуют предоставить технический отчет по испытанию электрооборудования, проект энергоснабжения и допуск от Ростехнадзора для подачи электричества, использовать все параметры установки по ПУЭ и с соблюдением всех мер технической безопасности.
Выполнение техусловий, стоит доверить профессионалам с группой допуска не ниже III, потому дальнейшая эксплуатация электрообрудования должна быть безопасной и надежной для жильцов в первую очередь.
Далее следует ряд электромонтажных работ.
Установливаем щит на столб или трубостойку по требованиям ПУЭ, фирменное заземление на трубостойку, поднимаем провод СИП на опору, монтируем провод к узлу учета. Так как опора стоит на границе участка, то используем трубостойку 5 м.
Затем подаем заявку в МОЭСК и остается дождаться бригады для осмотра на соответствие тех. условиям, опломбирования и технологического подключения электричества. В нашем случае выполнение происходит по утвержденной схеме, поэтому мы гарантируем сдачу обьекта в местный РЭС.
Далее череда взаимодействий с Мособлеирц для получения договора, лицевого счета и квитанций.
Во всей этой истории главный момент, в том, что наши электрики готовы подключить электричество НАДЕЖНО,
БЕЗОПАСНО в удобное для вас время, включая выходные, а юридический отдел поможет с получением ТУ, выполнит сопровождение всего процесса, вплоть до получения актов, лицевого счета ПОД КЛЮЧ!
С нами Вы экономите время, весь процесс присоединения к электросети на участке берем на себя.
Интересует БЫСТРО подключить электричество на участок?
Copyright 2015 – 2021. Все права защищены Электромонтажные работы / Технологическое присоединение / Подключение электричества
Подключить электричество на участке – узнайте, что необходимо для этого!
Подробнее о услуге подключения
участков к электричеству можете
узнать по тел.: +7 (904) 007 42 95
Вы стали обладателем земельного участка. Казалось бы, что в этом плохого, надо только радоваться. Но есть небольшое «но», а именно: на данном участке нет электричества. И тут же возникает вопрос: как подключить электричество на участке? Электрификация – очень важный момент в процессе обустройства участка, так как электричество универсальный вид энергии, без проведения которого ваши «шесть соток» так и останутся клочком земли.
Перед тем, как начать электромонтажные работы посоветуйтесь со специалистами центра по обслуживанию клиентов компании, поставляющей электричество в ваш район. Если поблизости от вашего участка находится линия электропередач, то, скорее всего, вам не потребуется дополнительная установка опор ЛЭП. Подобная новость должна порадовать вас, так как в таком случае стоимость электромонтажных работ значительно снизится.
Несколько конкретных шагов, чтобы подключить электричество на участке
Во-первых, надо сделать приблизительный расчет мощности, которая вам потребуется на участке и в дальнейшем, во время проживания в отстроенном дому. На этом аспекте надо заострить внимание, потому что эту мощность вы должны прописать в своем заявлении, которое вы подадите для получения технических условий в энергокомпанию.
Если ваш участок расположен в новом дачном поселке, то можете смело просить подключить электричество на участке мощностью 15 киловатт, которых вам должно хватить, а даже кое-что останется про запас. Но если участок расположен в деревне, то скорее всего вам предоставят не более 3 киловатт, потому что, зачастую, состояние электрических сетей в селах и деревнях находится в довольно плачевном состоянии, и более мощное подключение будет просто невозможным.
Бывает также очень редкая ситуация, можно сказать, из области фантастики, когда сосед вашего участка только что установил себе новую трансформаторную подстанцию мощностью 250 киловатт и готов вам с радостью предоставить 30 киловатт. Но повторимся, что такое случается крайне-крайне редко.
После того, как заявление написано, в течение месяца вам должны предоставить технические условия, для того чтобы подключить электричество на участке. После получения технических условий для подключения электричества на участке, надо позаботиться о монтаже небольшого бокса, оснащенного счетчиком электроэнергии и предохраняющими автоматами. К нему будут подключены провода, идущие от линии электропередач.
Для этого надо приобрести влагонепроницаемый шкаф, защитный автомат, прибор для учета электроэнергии, попросту говоря счетчик, а также кабель для монтажа. Наиболее подходящий для подобных работ является провод марки СИП-2А или СИП-4. При выборе сечения кабеля, принимайте во внимание предоставляемую на ваш участок мощность.
После того, как все куплено, вам остается лишь подключить электричество на участке, вызвав для этого электрика. Он и произведет сборку и установку щита учета.
Из шкафа имеет смысл смонтировать отводку к розеткам или тройникам, для того, чтобы впоследствии вы могли использовать электричество для аппаратов, которые будут помогать вам строить дом: бетономешалка, компрессор, болгарка и т.д.
Когда электричество на участке подключено, вы должны дождаться опломбирования счетчика, после чего написать еще одно заявления в филиале энергокомпании, чтобы вас приобщили к абонентской базе.
Вот и все, электричество на участке подключено, а вам остается быть добросовестным потребителем электроэнергии и своевременно оплачивать счета по электричеству, дабы избежать проблем с отключением за неуплату.
Строим дом: как провести электричество?
Если вы приобрели участок земли и собираетесь строить дом или пока еще только присматриваете недвижимость для будущего строительства, то, вполне вероятно, вам предстоит решить важную задачу – провести электричество.
Если на вашем объекте нужно новое подключение электричества, вы должны обратиться к оператору системы распределения АО «Sadales tīkls», обеспечивающему проведение электрического подключения и поставку электроэнергии. После проведения к объекту электричества у вас будет возможность обратиться к одному из поставщиков электричества, чтобы выбрать наиболее подходящее и выгодное предложение электричества. В свою очередь, если на принадлежащем вам объекте уже есть подключение электричества и вам необходимо только возобновить подачу электроэнергии, вы должны обратиться к выбранному поставщику электричества и написать заявление на поставку электроэнергии.
Как происходит проведение нового подключения? Сколько времени занимает проведение электричества и сколько оно стоит? В этом материале вы найдете ответы на эти и другие вопросы, которые помогут вам легко и быстро осуществить идею о подключении электричества на вашем объекте.
Как подключить недвижимость к электросетям и возобновить подачу электроэнергии?Если на вашем объекте нужно новое подключение электричества, заполните электронное заявление на клиентском портале АО «Sadales tīkls» e-st. lv. В нем нужно будет указать ваши контактные данные, а также информацию об объекте, где нужно подключение, и технические параметры. Если же на объекте было проведено электричество и вам нужно только возобновить подачу электроэнергии, свяжитесь с выбранным поставщиком электроэнергии и заключите с ним договор на поставку электричества
Какая мощность подключения мне нужна?
Определить необходимую мощность подключения, чтобы не переплачивать за неэффективно использованную нагрузку, вам поможет онлайн-калькулятор нагрузки, который доступен на сайте sadalestikls.lv.
Должен ли я буду привлечь других специалистов и кто будет проводить технические работы по проведению электричества?
Да, вы должны будете выбрать сертифицированного электрика, который проложит внутренние электросети. В некоторых случаях вам могут понадобиться также услуги проектировщика электросетей. Строительные работы до распределительного устройства будут проводить выбранная АО «Sadales tīkls» на конкурсной основе строительная организация, а за проведение кабеля от щита до объекта, а также за прокладку электросетей внутри здания будет ответственен выбранный вами сертифицированный электрик. В свою очередь специалисты АО «Sadales tīkls» подключат ваш объект к общим электросетям, а также установят распределительное устройство и счетчики.
Сколько времени этой занимает и как я буду знать, какие работы уже завершены и что еще необходимо сделать?
Работы по устройству нового подключения или увеличению мощности могут занять от нескольких дней до нескольких месяцев в зависимости от сложности проекта. Удобно следить за ходом работ можно на клиентском портале e-st.lv. В свою очередь, зарегистрировав на сайте свой номер мобильного телефона, вы будете получать всю актуальную информацию в виде коротких сообщений.
Как рассчитывается стоимость работ?
Стоимость работ по устройству нового подключения или увеличению мощности зависит от запрашиваемой мощности и объема производимых работ. Услуга включает в себя такие работы, как замена или установка распределительного устройства, прокладка кабеля или провода до распределительного устройства и другие работы по обеспечению подключения к общим электросетям. Если вы приобрели участок земли или здание без подключения к электричеству или еще только планируете это сделать, подайте заявку на новое подключение электричества на клиентском портале e-st.lv и получите расчет стоимости услуги бесплатно.
Могу ли я вернуть вложенные средства?Чтобы способствовать развитию благоприятной для бизнеса среды, клиенты, чье подключение или увеличение мощности составляет 0,4 кВ (киловольта) в электросети с мощностью выше 100А или в электросети среднего напряжения, могут в течение пяти лет с момента устройства нового подключения или увеличения мощности вернуть до 100% средств, уплаченных за услугу. «Sadales tīkls» призывает тщательно рассчитать необходимую мощность, чтобы вернуть инвестиции и в дальнейшем пользоваться электроэнергией, не переплачивая.
Как отказаться от ненужной мощности?
Для эффективного использования нагрузки и снижения общих расходов на электроэнергию необходимо рассчитать величину необходимой мощности. Это удобно можно сделать с помощью онлайн-калькулятора нагрузки, который доступен на сайте sadalestikls.lv.
Как уменьшить нагрузку?
Подайте заявку на уменьшение нагрузки на клиентском портале e-st.lv и получите услугу бесплатно. Рекомендуем тщательно оценить необходимость этого шага, так как увеличение нагрузки является платной услугой. Для вашего удобства на сайте sadalestikls.lv доступен онлайн-калькулятор нагрузки, который поможет вам самостоятельно рассчитать необходимую мощность.
Что делать, если электричество нужно кратковременно?
Если вы хотите провести мероприятия по открытым небом, обустроить летнее кафе или планируете строительные работы на объекте, которое не подключено к электричеству, и подключение вам нужно на срок, не превышающий 24 месяцев, на клиентском портале e-st.lv можно подать заявку на временное подключение.
Что делать, если не допустимы перерывы в электроснабжении?
Если у вас установлено оборудование, для которого перерывы в электроснабжении недопустимы, вы можете заказать установку автономного электроснабжения.
Как подключить электричество? Инструкция для владельцев участков
Чтобы появилось электричество, вам потребуется обратиться в две организации: электросетевую и энергосбытовую. Первая владеет инфраструктурой: опорами, проводами, подстанциями. Она будет выполнять мероприятия по физическому подключению электричества к вашему участку. Вторая выставляет счета за электроэнергию. С ней необходимо заключить договор, чтобы законно пользоваться электричеством.
Сначала нужно обратиться в электросетевую, сети которой ближе всего к вам. В основном на территории Краснодарского края сетями владеет Кубаньэнерго (Россети), а в границах Краснодара – НЭСК-электросети. В инструкции мы рассматриваем подключение на примере этих организаций.
Если у вас другая электросетевая — отличия будут незначительными. Всего в крае более 90 различных организаций.
Как найти вашу электросетевую организацию?
Официальный способ. Направить письменное обращение в местную администрацию (образец), с указанием расположения вашего участка. В течение 15 рабочих дней вам обязаны дать ответ о принадлежности электросетевого хозяйства.
Неофициальный. Чтобы не тратить 15 дней, попробуйте узнать у соседей, застройщика или председателя. Можно позвонить в местную администрацию и объяснить ситуацию.
Если на расстоянии 300 метров от вашего участка есть несколько сетевых организаций — по закону можно обратиться в любую из них. Если участок в сельской местности, расстояние увеличивается до 500 метров.
Шаг 1. Заявка на подключение
Процедура подключения электричества в электросетях называется “технологическое присоединение”, сокращённо “техприс” или “ТП”. Чтобы подать заявку, нужны следующие документы:
- Правильно заполненная заявка
- Документ, подтверждающий право собственности на землю и объект капитального строительства (если есть)
- Паспорт собственника
- План расположения энергопринимающих устройств. Пример
- Список энергопринимающих устройств. Пример
- Нотариально заверенная доверенность, в случае если заявку подаёт не собственник.
Заявку можно подать физически через центр обслуживания потребителей (ЦОП), либо удалённо через личный кабинет на сайте электросетей.
Если заявка заполнена некорректно, электросети могут выдать отказ или запросить недостающие данные.
При визите в центр обслуживания потребуются копии всех вышеперечисленных документов. Оригиналы могут потребовать для сверки — их нужно взять с собой.
Адреса центров обслуживания Кубаньэнерго
Адыгейские электрические сети | Майкоп, ул. Шовгенова, 358 Тел: (8772) 57-17-20 |
Армавирские электрические сети | Армавир ул.Воровского,54 Тел.: (86137) 6-98-59 |
Краснодарские электрические сети | Краснодар, ул. Пашковская, 131 Тел.: (861) 255-53-97 |
Лабинские электрические сети | Лабинск, ул. Мира, 334 Тел.: (86169) 6-99-07 |
Ленинградские электрические сети | ст. Ленинградская, ул. 302 Дивизии, 6 Тел.: (86145) 7-03-01 |
Славянские электрические сети | Славянск–на–Кубани ул. Строительная, 49 Тел. (86146)2-62-50 |
Сочинские электрические сети | Сочи, ул. Конституции, 42 Тел. (8622) 69-03-59 |
Тихорецкие электрические сети | Тихорецк, ул. Дзержинского, д.62. Тел. (86196) 7-21-26 |
Тимашевские электрические сети | Тимашевск, ул. Ленина, 176 Тел. (86130) 2-33-59 |
Усть-Лабинские электрические сети | Усть-Лабинск, ул. Краснодарская, 4 Тел.:(86135) 4-21-01 |
Юго-Западные электрические сети | Новороссийск, Восточный мол 1. Тел.: (8617) 67-85-59 |
Адреса центров обслуживания НЭСК-электросети
«Абинскэлектросеть» | г. Абинск, ул. Заводская, 3; телефон: 8 (86150) 6-01-90 |
«Анапаэлектросеть» | г. Анапа, ул. Лермонтова, 117; телефон: 8 (86133) 9-66-21 |
«Апшеронскэлектросеть» | г. Апшеронск, ул. Коммунистическая, 3; телефон: 8 (86152) 2-98-21 |
«Армавирэлектросеть» | г. Армавир, ул. Воровского, 56; телефон: 8 (86137) 6-21-99 |
«Белореченскэлектросеть» | г. Белореченск, ул. Коммунальная, 1; телефон: 8 (86155) 7-99-01 |
«Геленджикэлектросеть» | г. Геленджик, ул. Серафимовича, 2; телефон: 8 (86141) 3-61-67 |
«Горячеключэлектросеть» | г. Горячий Ключ, ул. Кириченко, 20; телефон: 8 (86159) 3-30-95 |
«Гулькевичиэлектросеть» | г. Гулькевичи, ул. Ленина, 27-а; телефон:8 (86160) 5-99-32 |
«Ейскэлектросеть» | г. Ейск, пер Азовский, 4; телефон: 8 (86132) 5-09-56 |
«Кореновскэлектросеть» | г. Кореновск, ул. Ленина, 149; телефон: 8 (86142) 5-08-87 |
«Краснодарэлектросеть» | г. Краснодар, ул. Котовского, 76/2 – Центр обслуживания потребителей; – участок №1, ул. Красных Партизан, 226; – участок №2, ул. Каляева, 261 литер А; – участок №3, ул. Старокубанская,114. телефон: 8 (861) 255-42-68 |
«Кропоткинэлектросеть» | г. Кропоткин, ул. 8-го Марта, 127 «Г»; телефон: 8 (86138) 3-00-02 |
«Крымскэлектросеть» | г. Крымск, ул. М. Жукова, 111 «А»; телефон: 8 (86131) 5-35-89 |
«Курганинскэлектросеть» | г. Курганинск, ул. Свердлова, 19; телефон: 8 (86147) 3-12-42 |
«Лабинскэлектросеть» | г. Лабинск, ул. Константинова, 76; телефон: 8 (86169) 3-80-16 |
«Мостэлектросеть» | п. Мостовской, ул. Аэродромная 2/1; телефон: 8 (86192) 5-90-18 |
«Новокубанскэлектросеть» | г. Новокубанск, ул. Советская, 126 а; телефон: 8 (86195) 4-01-00 |
«Новороссийскэлектросеть» | г. Новороссийск, ул. Леднёва, 9; телефон: 8 (8617) 79-70-90 |
«Приморско-Ахтарскэлектросеть» | г. Приморско-Ахтарск, ул. Победы, 88; телефон: 8 (86143) 5-48-68 |
«Славянскэлектросеть» | г. Славянск-на-Кубани, ул. Отдельская, 324; телефон: 8 (86146) 4-47-30 |
«Темрюкэлектросеть» | г. Темрюк, ул. Степана Разина,45; телефон: 8 (86148) 6-99-15 |
«Тимашевскэлектросеть» | г. Тимашевск ул. Котляра, 2 б; телефон: 8 (86130) 9-53-81 |
«Тихорецкэлектросеть» | г. Тихорецк, ул. Подвойского, 109; телефон: 8 (86196) 9-91-71 |
«Туапсеэлектросеть» | г. Туапсе ул. Богдана Хмельницкого, 6/а; телефон: 8 (86167) 7-08-21 |
«Усть-Лабинскэлектросеть» | г. Усть-Лабинск, ул. Партизанская, 60; телефон: 8 (86135) 2-20-16 |
Шаг 2. Получить технические условия и проект договора
Через 15 дней после подачи заявки сетевая организация обязана предоставить договор на технологическое присоединение и технические условия (ТУ). Эти документы можно забрать лично в центре обслуживания или получить по почте. Способ получения необходимо уточнять при подаче заявки.
Если получили по почте — подписанный договор нужно отправить обратно в течение 30 дней. Иначе договор и ТУ аннулируются.
Шаг 3. Проверить корректность ТУ, подписать договор
Договор и ТУ нужно подписывать после проверки на корректность.
Стоимость подключения регламентируется постановлением № 861. Наиболее важный пункт — как далеко находятся линий электропередач от границ вашего участка. Если это расстояние не более 300 м (в сельской местности — не более 500 м), то будут действовать льготные условия подключения. Расстояние измеряется по прямой. Перечень сельских территорий Краснодарского края
Проверьте договор на соблюдение требований:
До 15 кВт
Стоимость
Если расстояние вписывается в льготное — размер оплаты за технологическое присоединение составляет 550 ₽.
Если расстояние больше, подключение будет на индивидуальных условиях.
Сроки
От 4 до 6 месяцев — при расстоянии менее 300 м в городе и менее 500 м в сельской местности.
До 12 месяцев — при большем расстоянии.
До 150 кВт для юр. лиц
Стоимость
Если расстояние вписывается в льготное — размер оплаты за технологическое присоединение составит до 121 000 ₽.
Если расстояние больше, подключение будет на индивидуальных условиях.
Сроки
От 6 до 12 месяцев.
Свыше 150 кВт
Стоимость
Рассчитывается по индивидуальному проекту
Сроки
От 12 до 48 месяцев
Обратите внимание:
- В ТУ должны отсутствовать строительные мероприятия со стороны сетевой организации. Подстанция, указанная в ТУ, должна быть установлена и введена в эксплуатацию. Иначе срок подключения может увеличиться.
- Линия электропередач, находящаяся перед объектом, должна питаться от указанной в ТУ подстанции. Нередко бывает так, что нужная линия находится на противоположной стороне дороги или на ближайшем перекрёстке. Из-за этого увеличится стоимость работ и материалов. Иногда стоит подать заявку на корректировку ТУ.
- Провод СИП не должен проходить через участки других собственников. Если этого избежать нельзя — нужно взять письменное согласие соседей.
- В ТУ должно быть указано подходящее место установки узла учёта.
Пример ТУ без проблем:
Пример ТУ со строительством:
Заявка и ТУ ни к чему не обязывают. Если вы нашли нарушения — можно написать мотивированный отказ с требованием изменить условия, либо вообще не подписывать документы.
Шаг 4. Выполнить и согласовать проект с сетевой организацией
Этот шаг не касается участков ИЖС и ЛПХ до 15 кВт.
В остальных случаях потребуется проект внешнего электроснабжения. Проект должен быть выполнен организацией, имеющей лицензию (СРО) на данный вид работ.
Шаг 5. Выполнить монтаж согласно ТУ
Выполнение ТУ состоит из нескольких этапов.
- Приобретение счётчика и электроматериалов.
- Выбор места и способа установки щита или трубостойки
- Выполнение монтажных работ согласно ПУЭ и СНиП.
- При необходимости — проведение лабораторных испытаний.
Шаг 6. Согласовать выполненные монтажные работы
После выполнения работ нужно подать заявку на осмотр в электросетевую организацию и согласовать время осмотра с инспектором. Заявку можно подать как лично, так и удалённо через личный кабинет. Потребуются ТУ, технический отчёт и все документы из Шага 1.
Иногда требуется согласование с другими инстанциями. Об этом будет написано в ваших ТУ.

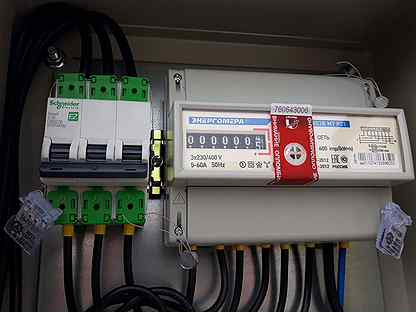

Шаг 7. Пломбировка узла учёта
После рассмотрения заявки электросети согласуют с вами время осмотра и пломбировки. В это время нужно находиться на объекте.
Если монтаж соответствует требованиям ТУ — инспектор проведёт пломбировку и составит “Акт допуска в эксплуатацию прибора учёта электрической энергии”, который необходимо подписать.
Шаг 8. Подписать пакет документов
Электросети пригласят вас приехать для подписания ряда документов, чтобы завершить оформление подключения.
Шаг 9. Получить акты
Через несколько дней готовые документы нужно забрать. Сети дополнительно сообщат о готовности.
- Акт о выполнении технических условий
- Акт об осуществлении технологического присоединения (АТП)
- Акт допуска приборов учёта электроэнергии
- Расчёт потерь электроэнергии (не для ИЖС)
Шаг 10. Подать заявку на заключение договора энергоснабжения
Все полученные документы от сетевой организации, ТУ и документы из Шага 1 понадобятся для заключения договора с энергосбытом. У Кубаньэнерго энергсбытовая организация — ТНС Энерго Кубань. А у НЭСК-электросети — НЭСК.
В заявке можно выбрать как оплачивать электроэнергию — по единому тарифу или по тарифу день/ночь.
Адреса центров обслуживания ТНС Энерго Кубань
Краснодарский | Краснодар, ул.Трамвайная, д.1/1 |
Усть-Лабинский | Усть-Лабинск, ул.Д.Бедного, д.263 а |
Горячеключевской | Горячий Ключ, ул. Ленина, д.201 б |
Динской | ст.Динская, ул.Красная, д.11 а |
Северский | ст.Северская, ул.Орджоникидзе, д.60 а |
Тахтамукайский | п.Энем, ул.Октябрьская, д.8 |
Теучежский | г.Адыгейск, ул.Советская, д.8 м |
Адреса центров обслуживания НЭСК
Абинск | Абинск, ул. Пролетарская, 10А |
Апшеронск | Апшеронск, Коммунистическая, 3 |
Белореченск | Белореченск, ул. Коммунальная, 1 |
Геленджик | Геленджик, ул. Первомайская,61 |
Кореновск | Кореновск, ул. Ленина, 149 |
Краснодар | Краснодар, ул.Каляева, 261 |
Краснодар | Краснодар, ул. Старокубанская, 114 |
Краснодар | Краснодар, ул. Тюляева, 2/1 |
Лабинск | Лабинск, ул.Пионерская, 71 |
Новокубанск | Новокубанск, ул. Советская, 126 Б |
Славянск | Славянск-на-Кубани, ул. Отдельская, 324 |
Туапсе | Туапсе, ул. Тельмана, 2А |
Усть-Лабинск | Усть-Лабинск, ул. Базарная площадь, 49 |
Шаг 11. Получить договор энергоснабжения
Энергосбыт сообщит о готовности документов. Потребуется съездить в офис для подписания и получения договора.
Шаг 12. Подача напряжения
Когда энергосбытовая организация подготовит договор и лицевой счёт — она выдаёт распоряжение сетевой организации. Электросети связывается с вами для согласования времени включения и направляет бригаду для выполнения работ.
Вся процедура технологического присоединения (подключения электричества) регламентируется Постановлением Правительства РФ от 27.12.2004 № 861.
Подключение домов к электросети
Рис. 1. Типовая панель автоматического выключателя соединяет электрические устройства дома с сетью. [1]Подключение домов к электросети – завершающий этап электросети. После того, как подстанции распределительной сети снизят напряжение до безопасного уровня, этот этап может быть завершен. Провода отходят от соседних линий электропередач и подключаются к отдельным зданиям (домам, квартирам, предприятиям и т. Д.), Сначала проходя через электросчетчик, чтобы измерить, сколько электроэнергии потребляет дом.Затем электричество проходит через сервисную панель, в которой находятся устройства электробезопасности (автоматические выключатели и предохранители). Эта сервисная панель имеет все провода, идущие к различным электроприборам в доме. [2]
Каждый дом подключен к электросети через какой-то блок предохранителей или автоматический выключатель, как показано на рисунке 1.
Снижение обслуживания
Воздушное подключение к электросети от инженерных линий до служебного входа называется служебной цепью.Имеет три провода; 1 нейтральная линия и 2 горячие линии. Горячие линии поддерживают определенный потенциал (например, 120 В) по сравнению с нейтральной линией. Существует два типа сброса служебных данных: отключение службы мачты и сброс службы скоб. Подземное служебное соединение называется боковым служебным. [2]
Рис. 2. Подъем на мачте с метеозаборником (вверху), вертикально соединенным через трубопровод с электросчетчиком (внизу). [3]Падение на мачте
Мачта представляет собой комбинацию кабелепровода и флюгера, который находится наверху крыши (Рисунок 2).Подъемник крепится к мачте за ручку мачты. «Капельные петли» служат, прежде всего, для обеспечения провисания, которое снижает любое механическое напряжение на линиях электропередач и предотвращает попадание воды по линиям в водовод. [2]
Служба поддержки Clevis
Clevis относится к разъемам, которые крепят проводники линии обслуживания к стороне здания. В этой установке трубопровод и гидрозатвор прикреплены к бокам жилого дома ниже линии крыши. [2]
Рисунок 3. Трансформатор, установленный на площадке для распределения электроэнергии, соединяет первичные линии электропередачи с домами. [4]Сервисный боковой
Это подземный служебный вход, первичные силовые линии проходят через кабелепровод к входу контактного трансформатора, а вторичные силовые линии соединяют выход трансформатора со счетчиком электроэнергии. [2]
Рисунок 4. Схема расположения розеток со всего мира. [5]Главный выключатель
Главный выключатель используется во время аварийных ситуаций для прекращения подачи электроэнергии.
- Основное отключение может быть выполнено с помощью главного разъединителя. Это выключатель с внешним управлением (EXO), который расположен между сервисным счетчиком и электрической панелью (Рисунок 1).
- Основное отключение также может быть выполнено одним или несколькими автоматическими выключателями, расположенными в электрическом щите, для этого автоматические выключатели должны быть включены последовательно с двумя горячими линиями проводов, поскольку это должно отключать питание всех цепей. [2]
Выходы
- основной артикул
Электрические розетки служат для подключения различных устройств, которым требуется электричество.В мире существует множество различных типов розеток с различными характеристиками напряжения и электрического тока. [6] Некоторые из них показаны на рисунке 4.
Для дальнейшего чтения
Для получения дополнительной информации см. Соответствующие страницы ниже:
Список литературы
- ↑ Wikimedia Commons [Online], доступно: https://upload.wikimedia.org/wikipedia/commons/5/5d/US_wiring_basement-panel.jpg
- ↑ 2,0 2,1 2,2 2.3 2,4 2,5 R.T. Пэйнтер, «Основные электрические компоненты и счетчики», в Введение в электричество , 1-е изд. Нью-Джерси: Прентис-Холл, 2011, гл. 8, сек. 8.1, стр. 331-340.
- ↑ Wikimedia Commons [Online], доступно: https://upload. wikimedia.org/wikipemmons/e/ea/Residence_service_drop.JPG
- ↑ sdpitbull через Flickr [Online], доступно: https://www.flickr.com/photos/stevestr/4624935949
- ↑ (2014, 23 июля). Файл: Plugs.png [Онлайн].Доступно: http://wikitravel.org/shared/File:Plugs.png
- ↑ R.T. Пэйнтер, «Основные электрические компоненты и счетчики», в Введение в электричество , 1-е изд. Нью-Джерси: Прентис-Холл, 2011, гл. 8, сек. 8.2, стр. 341-346.
Как подключить электричество, Новое руководство по подключению электричества
Но что вам нужно сделать, чтобы подключить электричество? Кому ты звонишь? Из какой странной страны вообще идет электричество?
Вкратце, ваше электричество поступает от распределителя.Это компания, которая владеет и обслуживает все столбы, кабели и провода, которые поставляют электричество в ваш дом. Даже если вы смените розничного продавца электроэнергии, у вас все равно останется тот же распределитель электроэнергии. Это потому, что в некоторых штатах (например, в Тасмании) есть только один дистрибьютор.
Итак, подключаемся. Давайте посмотрим на все различные сценарии и на то, что вам нужно сделать, чтобы подключить электричество.
Переезд
Если вы переезжаете в новый дом, возможно, вы сможете взять с собой текущее предложение на электроэнергию.Но иногда это предложение недоступно по новому адресу. Почему бы не воспользоваться этой возможностью, чтобы провести небольшое исследование и узнать о новых предложениях? Цены на электроэнергию постоянно меняются. Скорее всего, там будет больше конкурентных предложений.
Возможно, вы сможете найти более выгодную сделку, сравнив планы на электроэнергию от поставщиков iSelect *. Если вы найдете план, который лучше соответствует вашим потребностям, и решите перейти на него, мы также возьмем на себя трудоемкую работу администратора по переключению за вас.
Что бы вы ни выбрали, перед переездом необходимо выполнить несколько формальностей:
- Сообщите вашему текущему продавцу ваш новый адрес, чтобы он мог выслать вам окончательный счет
- Запишите показания счетчика перед переездом, чтобы вы могли сверить их со своим окончательным счетом.
- Запишите показания счетчика на новом месте, чтобы сравнить их с вашим первым счетом.
Ваш первый дом
Поздравляю! Вы купили свой первый дом.Теперь вам нужно подключить электричество, чтобы вы могли наслаждаться жизнью в своем новом доме.
Прежде всего, вам нужно заключить выгодную сделку. Но что вы должны учитывать при выборе предложения по электричеству для своего нового дома?
- Условия, преимущества и затраты, связанные с офертой
- Есть ли скидки или поощрения?
- Насколько гибки условия оплаты?
- Есть ли плата за выезд, если вы решите переключиться на другую дорожку?
- Насколько важна для вас зеленая или возобновляемая энергия? Если этот фактор занимает первое место в вашем списке, воспользуйтесь ресурсом, например, The Green Electricity Guide 1 , чтобы узнать, какие розничные продавцы придерживаются наиболее экологической политики.
Подключение к новой сборке
На самом деле нет большой разницы между подключением электричества к новостройке и подключением к существующей собственности. Вашим строителям, скорее всего, потребуется доступ к электричеству во время строительства, поэтому они уже проложили линию обслуживания.
Если это не так, вам или вашему строителю необходимо связаться с лицензированным подрядчиком по электрике, чтобы определить, какие работы необходимо выполнить.
Убедитесь, что у вас достаточно времени для завершения работы и для того, чтобы ваш розничный продавец энергии проверил вашу собственность перед подключением.
Сравнение предложений
В наши дни розничные торговцы, как правило, жестко конкурируют за ваше покровительство.Используйте iSelect, чтобы сравнить электроэнергию от наших розничных продавцов и тарифных планов *, и вы быстро обнаружите, что предложения и связанные с ними расходы сильно различаются.
У некоторых розничных торговцев есть предложения или тарифы, регулируемые государством. В QLD, ACT и Тасмании вы можете заключить договор только с регулируемой ценой на электроэнергию. Однако в Новом Южном Уэльсе, Виктории и Южной Австралии нет регулируемых предложений по электроэнергии. Таким образом, розничные торговцы могут устанавливать свои собственные цены.
Итак, на какие ключевые термины нужно обращать внимание при поиске выгодной сделки?
- Ставка за кВтч (у разных розничных продавцов они могут значительно различаться)
- Ежедневные расходы на поставку
- Скидки – действуют ли они на весь счет или только на использование? (Это может иметь большое значение для экономии)
- Условия оплаты – какие они и подходят ли вам?
- Какие еще существуют сборы? (Например, комиссия за оплату кредитной картой)
- Комиссия за просрочку платежа (вы можете настроить платежи прямым дебетом, чтобы избежать штрафов)
- Скидки при своевременной оплате (популярный стимул, предлагаемый многими розничными торговцами)
- Есть ли плата за выезд или переезд? Большинство планов электроснабжения заключены в 12-месячный контракт, но немногие розничные торговцы будут устанавливать тарифы на электроэнергию на этот период времени. Ваш контракт, скорее всего, будет содержать процентную скидку на период действия вашего контракта
- Любые другие положения и условия, которые могут повлиять на ваши расходы или услуги.
Понимание ваших прав
Хорошая новость в том, что у вас есть 10-дневный период охлаждения бизнеса со всеми новыми контрактами. Если в течение этого периода вы остынете, вы имеете право закрыть свою учетную запись.
Переключение розничных продавцов
Нашли лучшее предложение? Ваш новый продавец организует изменение вашей услуги, в том числе сообщит вашему старому продавцу о ваших намерениях.
Имейте в виду, что переключение обычно происходит при следующем считывании показаний счетчика, что может занять до 3 месяцев.
И помните, вы получите окончательный счет от вашего старого продавца, поэтому убедитесь, что вы учли все неуплаченные платежи.
Когда у вас проблема
О любых неисправностях или чрезвычайных ситуациях, таких как отключение электроэнергии или проблемы с поставкой, следует сообщать вашему дистрибьютору.
Вы можете найти их контактные данные в своем последнем счете, обычно в разделе «Неисправности и чрезвычайные ситуации».
Готовы сравнить планы электроснабжения?
В iSelect мы можем помочь вам сократить время, затрачиваемое на подключение вашей электроэнергии. Мы поняли, у вас есть миллион других дел, которыми вы бы предпочли заниматься. Итак, начните сравнивать планы электроснабжения от наших поставщиков * сегодня и подключитесь к плану, который работает для вас. Вы можете сравнить онлайн или позвонить нам по телефону 13 19 20.
Источники:
1. https://www.greenelectricityguide.org.au /
Как подключить коммутатор – Электричество для всех: базовые уроки
Из этого видео вы узнаете, как подключить простой коммутатор.
Выключатель позволит включить питание лампочки на расстоянии.
Перед любыми электрическими вмешательствами отключите питание соответствующей сети.
Для подключения простого выключателя вам понадобится выключатель по вашему выбору, установленный на стене с фиксированным основанием или встроенным основанием, 4 винта и 4 дюбеля, дрель, молоток, карандаш, отвертка с плоской головкой. и инструмент для зачистки проводов.
Эта операция будет зависеть от того, установлена ли у вас база переключателя или встроенная база переключателя. Мы предоставим шаги для каждой из этих операций.
ВАРИАНТ 1: МОНТАЖНОЕ ОСНОВАНИЕ ПЕРЕКЛЮЧАТЕЛЯ
ВАРИАНТ 1: МОНТАЖНОЕ ОСНОВАНИЕ ПЕРЕКЛЮЧАТЕЛЯ
Разделите различные элементы переключателя.
Удалите предварительно вырезанный кусок пластика, чтобы образовалось отверстие для электрических проводов.
Приложите основание переключателя к стене на месте, где он будет установлен.
Отметьте положение 4 винтов карандашом.
Просверлите сверлом 4 отверстия в отмеченных местах.
Вставьте четыре дюбеля.
Закрепите основание с помощью 4 винтов.
Затем выполните действия для встроенной коммутационной базы.
ВАРИАНТ 2: ВСТРОЕННАЯ БАЗА ПЕРЕКЛЮЧАТЕЛЯ
ВАРИАНТ 2: ВСТРОЕННАЯ БАЗА ПЕРЕКЛЮЧАТЕЛЯ
Снимите кожух переключателя.
На месте установки переключателя вы найдете два фазных провода. Снимите пластиковую оболочку с концов этих проводов.
Снимите пластиковую оболочку с концов этих проводов.
Вставьте конец первого зачищенного провода в первую клемму переключателя с меткой L, защелкнув его.
Вставьте конец второго провода в одну из других клемм переключателя, защелкнув его.
Если есть винтовой механизм, открутите его, поместите провод в предусмотренное для него отверстие и затяните винт. Убедитесь, что провода затянуты плотно, потянув за них.
Вставьте переключатель в предусмотренный для него корпус.
Совет: загните проводники так, чтобы они не мешали собрать ансамбль.
Совет: загните проводники так, чтобы они не мешали собрать ансамбль.
Установите кожух обратно на выключатель.
Теперь вы знаете, как подключить простой переключатель.
Электрооборудование 101 для домовладельца
Клинт К. Томас, эсквайр
Фотография Зои Томас
Электротехнические работы, как и все остальное в жизни, могут варьироваться от самых простых до очень сложных. Каждому домовладельцу, который занимается своими руками, полезно иметь хотя бы базовое представление об электромонтажных работах. В этой статье мы попытаемся раскрыть некоторые тайны, окружающие лабиринт электропроводки, который проходит по всему дому и заставляет все в нем работать одним щелчком переключателя.
Электроэнергия поступает в каждый дом через измеритель мощности, поставляемый местной коммунальной компанией, затем, в большинстве случаев, через главный автоматический выключатель на 200 ампер, а затем в домашнюю автоматическую коробку, часто еще называемую блоком предохранителей. Из коробки выключателя этот поток электричества распространяется по многочисленным цепям в разные части дома, сначала проходя через отдельные автоматические выключатели, которые служат механизмом безопасности, предохраняющим систему от перегрузки. Электрическая система дома рассчитана на работу с напряжением 120 вольт, за исключением некоторых основных приборов, таких как электрическая сушилка для одежды, которая работает от 240 вольт.
Электропроводка бывает разного калибра или размера. Чем тяжелее калибр, то есть чем толще медный провод, тем больше электрического тока он может пропускать без перегрева. Электрический провод и автоматические выключатели предназначены для работы в тандеме друг с другом, и каждый должен иметь соответствующий размер. Например, электрический провод калибра 14/2 рассчитан на максимальный ток 15 ампер и не должен использоваться с каким-либо автоматическим выключателем более 15 ампер. Проводка 12/2 калибра рассчитана на максимальный ток 20 ампер.Эти провода двух размеров являются стандартом, который сегодня используется в домах для большинства осветительных и настенных розеток. Опять же, для определенных приборов, которые потребляют больше электроэнергии, и в соответствии с местными и государственными строительными нормами, необходимо использовать автоматические выключатели более тяжелого калибра и более высокого тока.
Электрический провод калибруется как дробовик. Чем меньше число, тем толще калибр провода. Проволока 12-го калибра тяжелее и выдерживает большую нагрузку, чем провод 14-го калибра, но на меньше , чем провод 10-го калибра, и выдерживает меньшую нагрузку, чем провод 10-го калибра.
Если использовать провод неправильного калибра с автоматическим выключателем неправильного размера, это может легко привести к пожару или неисправности электрической цепи. Например, если используется провод слишком маленького диаметра с разрывом высокого тока, то провод может перегреться и загореться задолго до того, как сработает автоматический выключатель. С другой стороны, если кабель слишком большого калибра используется с выключателем с низким током, выключатель может постоянно отключаться, нарушая цепь до того, как провод достигнет максимальной электрической нагрузки.
Крайне важно точно знать, какой калибр провода и какой амперный выключатель следует использовать для каждого конкретного применения. Это не место для гадания. Результатом таких догадок может стать пожар в доме или поражение электрическим током. Кроме того, в соответствии с применимыми строительными нормами и правилами существуют ограничения на количество розеток и / или светильников и т. Д., Которое может иметь конкретная цепь, и даже где они могут быть размещены или не размещены. Обязательно проконсультируйтесь со своими местными и государственными строительными нормами перед началом любых электромонтажных работ.
Стандартный бытовой электрический провод состоит из трех проводов: черного (горячий), белого (нейтраль) и неизолированной меди (заземления).
Типичный электрический провод для домашнего использования поставляется в изолированном рукаве и состоит из трех жил. По черному проводу проходит электрический ток, поэтому его обычно называют «горячим». Есть белый провод, который является «нейтралью», и, наконец, голый медный провод, который является проводом заземления. Когда электрические провода соединяются вместе, черные провода должны быть соединены вместе, белые провода должны быть соединены с белыми проводами, а заземляющие провода должны быть соединены вместе.В противном случае схема не будет работать и приведет к электрическому «короткому замыканию».
Трехжильный электрический провод доступен для использования с приложениями, требующими дополнительного «горячего» провода, например с трехпозиционным переключателем. Всего в трехпроводной схеме имеется четыре провода: белый нейтральный провод, голый медный провод заземления, черный «горячий» провод и красный провод для второго «горячего» провода.
Используйте плоскогубцы для снятия изоляции, чтобы срезать изоляцию с концов проводов. В приспособлениях для зачистки можно использовать провода различного калибра, чтобы обеспечить снятие изоляции с пластика без повреждения провода.
Простой вольт-детектор – это недорогой инструмент, который может обнаруживать провода под напряжением, чтобы гарантировать отключение питания перед работой с электрическими проводами.
Основные соединения
Прежде всего, всегда отключайте электропитание перед работой с любой частью электрической системы.
Провода обычно соединяются с помощью гаек, которые классифицируются по калибру, чтобы соответствовать электрическим проводам.
Для таких применений, как подключение светильника, провода светильника присоединяются к проводам электропитания с помощью проволочных гаек. Как и сама проволока, гайки бывают разных размеров, чтобы соответствовать разным калибрам проволоки. Для подключения снимите изоляцию с концов проводов, удерживайте их между пальцами и закрутите гайку для проводов по часовой стрелке на концах.
При подключении электрического приспособления соедините проводку, совместив цветные провода линии питания и приспособления, скрутив их вместе и затем закрыв каждое соединение гайкой. У многих осветительных приборов нет черных и белых проводов, и в этом случае поищите ребро на оболочке проводов, чтобы определить нейтральный провод.
Выключатели света и настенные розетки имеют винты с обеих сторон для подключения проводов. Зеленые винты предназначены для заземляющих проводов, серебристые / нержавеющие винты – для белых нейтральных проводов, а винты латунного цвета – для черных «горячих» проводов.
Некоторые из наиболее распространенных проектов в области электрооборудования, с которыми сталкивается домовладелец, – это замена выключателей и розеток. Пристройка комнат или капитальный ремонт могут даже включать увеличение количества розеток в определенной области вашего дома.Таким образом, объем данной статьи будет ограничен самыми основными электрическими работами с использованием только однополюсных выключателей и конечных розеток.
Электрический ток, передаваемый по проводу, можно прервать с помощью переключателя, который просто разрывает соединение между двумя горячими проводами.
Однополюсный выключатель света имеет два латунных винта с одной стороны для подключения черных проводов.
Выключатели освещения служат просто для того, чтобы прервать или «прервать» электрический ток в проводке, прежде чем он попадет в осветительный прибор.Из-за этого прерывания потока свет выключается, а затем снова включается. Чтобы подключить выключатель, представьте, что провод идет от точки «горячего» соединения к коробке, в которой будет находиться выключатель света. Другой провод будет идти от этой коробки выключателя света к распределительной коробке, в которой находится осветительный прибор. Сам переключатель – это то, что соединит эти два провода и позволит электрическому току течь к свету или останавливаться на переключателе.
Проложите концы двух проводов в распределительной коробке, зачистите концы и затем соедините белые провода вместе с помощью гайки и заземляющие провода, закрепив их вокруг зеленого винта в нижней части коммутатора.Каждый черный провод подключен к переключателю. К каждому латунному винту с правой стороны переключателя прикреплен один провод.
Настенные розетки – это еще одна область, которая может потребовать внимания домовладельца. В отличие от светильников, настенные розетки остаются «горячими», что означает, что в них постоянно присутствует постоянный электрический ток. Это достигается за счет того, что розетки соединяются в ряд, как огни на елке. «Горячий» провод идет от автоматического выключателя или другой «горячей» распределительной коробки и ведет к первой розетке.Отсюда другой провод идет от первой розетки ко второй розетке. Это продолжается до тех пор, пока не будет подключена вся комната или пока максимальное количество приборов не будет подключено к определенной цепи.
Розетки (вилки или розетки) подключаются в ряд, так сказать, путем прикрепления белых проводов к серебристым / металлическим винтам с одной стороны и соединения черных проводов с латунными винтами с другой стороны. Провод заземления подключается к зеленому винту внизу.
В отличие от осветительной арматуры, настенные розетки остаются «горячими», то есть в них всегда присутствует постоянный электрический ток.
Розетки, также известные как розетки или вилки, подключаются в ряд, так сказать, путем прикрепления черных проводов к латунным винтам, белых проводов к винтам из серебра / нержавеющей стали и заземляющего провода к зеленому винту. внизу. Современные розетки называются «дуплексными розетками», потому что у них есть два винта с обеих сторон. Как следует из названия, они могут подавать электрический ток на один набор винтов, а затем направлять его через другой «дуплексный» набор винтов на другое приспособление.
Провода прикрепляются к розеткам и переключателям путем загибания конца в форме крючка. Я обычно делаю это, удерживая оголенную проволоку между плоскогубцами, а затем вращая запястье, чтобы образовать крючок в проволоке. Этот крючок легко обойдет винты с каждой стороны розетки и / или переключателя, чтобы обеспечить надежное соединение при затяжке.
Помните, что все электромонтажные работы в доме регулируются «юрисдикцией , имеющей полномочия». Большинство юрисдикций следуют стандартам, провозглашенным в Национальном электротехническом кодексе, но иногда изменяют эти стандарты в своих местных и государственных строительных нормах.Многие штаты и местные юрисдикции разрешают домовладельцам выполнять свои собственные электромонтажные работы, но некоторые этого не делают. Перед началом любых электромонтажных работ проконсультируйтесь с местными законами, постановлениями и местными строительными нормами. Кроме того, убедитесь, что вы знаете, что делаете. Если гипсокартон повешен неправильно, то на руках у вас будет просто бельмо на глазу. Если электромонтажные работы будут выполнены ненадлежащим образом, это может привести к пожару в вашем доме или поражению электрическим током! Если есть сомнения, не делайте этого.
Прочие электротехнические изделия
Рекомендуемые статьи
Как провести подземное электричество в сарае
От определения того, сколько вольт и ампер необходимо для сарая, до определения того, может ли существующая электрическая сеть обеспечить это, до рытья траншеи, соответствующей нормам, для кабелепровода, питание хозяйственной постройки – это, вероятно, работа для профессионала.
В этом видео, Электрик этого старого дома Скотт Карон показывает нам, как он выполняет свою работу.
шагов для подачи электроэнергии в сарай:
- Определите, какая будет потребность в электроэнергии флигеля. Потребуется ли ему питание 240 В или достаточно 120 В? Какие будут электрические нагрузки? Это определяет размер питающей проволоки, а также размер нового автоматического выключателя, необходимого на главной панели дома. Этот сарай требует 240 В и 60 ампер.
- Найдите главную панель дома и определите, достаточно ли поступающей электроэнергии для нужд пристройки, а также достаточно ли места для установки нового автоматического выключателя.
- Добавление дополнительной панели рядом с главным выключателем в доме упрощает подключение проводки.
- Выйдя наружу, пора рыть траншею. Прежде чем начать земляные работы, Скотт набирает 811 – универсальный номер Call Before You Dig. Эта служба отправляет техника, который обнаружит и пометит все существующие подземные коммуникации, чтобы они не были повреждены копанием. Эта услуга не только бесплатна, но и требуется по закону.
- Копание траншеи достаточно глубокой (для мощности 240 В код требует, чтобы кабелепровод был как минимум на 18 дюймов ниже поверхности) при использовании траншейной машины намного быстрее.Однако даже эта машина не может пройти через выступ или скалу, поэтому позже потребуется еще один шаг.
- Чтобы защитить канал от острых камней, в траншею помещают несколько дюймов песка. Важно вырыть траншею достаточно глубоко, чтобы даже с дополнительным материалом канал имел глубину 18 дюймов и более.
- Использование кабелепровода из ПВХ диаметром 1 ½ дюйма даст достаточно места для протягивания проводов. Для фиксации стыков используется специальный клей.
- Там, где требуются плавные изгибы, тепло от специальной пропановой горелки используется для размягчения пластиковой трубы, достаточной для ее изгиба.Как только канал остынет, новая форма станет постоянной.
- Вся труба проложена в траншее, она покрыта защитным слоем песка. На песке Скотт наклеивает красную ленту с предупреждением, чтобы в будущем всех, кто здесь копает, предупредить о наличии подземной энергии.
- В одном месте, где траншеекопатель столкнулся с уступом и не смог выкопать достаточно глубоко, поверх канала кладут слой бетона толщиной 2 дюйма, песок и предупреждающую ленту.
- После установки всех трубопроводов траншея засыпается грязью, которая вышла из нее. С небольшим количеством семян травы, мульчирующей соломой, водой и временем земляная земля снова превратится в лужайку.
- Первый шаг к вводу проводов в трубу – это протянуть ленту электрика от одного конца до другого. Здесь полезно иметь помощника, в данном случае домовладельца, чтобы знать, когда рыболовная лента достигает дальнего конца.
- Пропуская рыбную ленту через канал, Скотт привязывает веревку диаметром ¼ дюйма к концу рыболовной ленты и тянет ее обратно к дальнему концу.
- В кабелепроводе код требует использования отдельных проводов, а не кабеля в оболочке (типичная домашняя проводка, где два или три проводника плюс заземляющий провод обернуты вместе во внешней оболочке).Здесь, поскольку это цепь 240 В, два проводника на 120 В, одна нейтраль и земля привязаны к веревке и протянуты через кабелепровод. Все провода тяжелые, калибра 6, для подачи требуемых 60 ампер.
- Внутри сарая соединительная коробка прикреплена к кабелепроводу в том месте, где он проходит через стену. Отдельные провода от кабелепровода присоединяются к кабелю с неметаллической оболочкой того же диаметра, поскольку его легче проложить внутри сарая к новой субпанели. Для этого толстого провода используются специальные соединители с винтовыми зажимами.
- В дополнительной панели клеммы заземления и нейтрали разделены, в отличие от главной панели в доме, где они соединяются вместе. Отдельный стержень заземления вбивается в землю за пределами навеса, и к нему подключаются клеммы заземления.
- Заземляющий и нейтральный провода подключаются к соответствующим клеммам, а один горячий провод подключается к каждой шине.
- В субпанели устанавливаются выключатели и ограничитель перенапряжения, а кабельная разводка проводится с использованием типовых методов внутренней проводки.
- Вернувшись в дом, провода от кабелепровода соединяются с проводами от кабеля в неметаллической оболочке в распределительной коробке, как это было сделано в сарае. Оттуда кабель идет к новой панели, которая была установлена под существующей главной панелью. Установлен двухполюсный выключатель на 60 ампер, и навес может быть включен.
Когда работа будет завершена, сарай будет иметь внутреннее и внешнее освещение, розетки и настроен для установки будущей станции зарядки электромобилей.
инструментов:
Установка нового электрооборудования
Перед мы начинаем – в качестве предостережения – никогда не работайте вживую провода! Ток 20 миллиампер через грудную клетку (т.е.е. поражение электрическим током из одной руки в другую) может смертельно остановить человека сердце.
Установка временного источника питанияПеред установкой нового электрооборудования на дома вам обычно понадобится временное электричество. Фактически, один из первые утилиты, которые вы захотите подключить на своем строительная площадка. Мы установили временное питание метр в земле возле трансформатора энергокомпании у нашей каюты (позвоните в энергокомпанию и посмотрите где они хотят, чтобы вы его разместили, если вы не знаете). Они будут вы поместили временный пьедестал в землю вместе с медный заземлитель. Власть Юты взимала с нас минимальную плату за связь. Я думаю, это было порядка 30 долларов. Наши временный измеритель мощности имел вилку на 240 В (30 А), а также пару Розетки с защитой от GFCI 20A – показаны ниже.
Установка новой электросети – Энергетическая компания ПодключениеДля установки новых электрических сетей или постоянного электроснабжения в Юте компания Rocky Mtn Power требует, чтобы владелец проложил трубопровод от от источника энергокомпании до точки обслуживания или щитка счетчиков на твой дом.Энергетическая компания за свои деньги устанавливает проводов, электросчетчика, и ставит пломбы на панель. Требования к размеру кабелепровода – измерительная панель местоположение и другие инструкции по обслуживанию см. www.rockymoutainpower.net и щелкните «Информация для подрядчиков».
Для нашей службы 400A нам потребовалось проложить один кабелепровод диаметром 3 дюйма от зеленого квадрата на нашей линии собственности до счетчика на нашем кабина. Требовалось заглубить канал на глубину 24 дюйма. У нас было около 50 футов между зеленым ящиком и нашей измерительной панелью. При установке вашего новая электрическая служба, но вы можете выкопать ее вручную, если это не слишком далеко.
Вот наша измерительная панель 400A GE. Эта панель имеет главный выключатель для питания разрывной панели на 200 А в кабине, а также на 200 А. встроенный выключатель.
Как выглядит электрическое обслуживание?
Четыре провода связаны с питанием главная панель с питанием.Три из них поступят от утилиты компании, а четвертый (голый) провод идет откуда-то еще.
Оголенный провод подсоединяется к одному или нескольким длинным металлическим стержням. в землю или в провод / арматуру, закопанную в фундаменте (также известный как ufer земля), а иногда к водопроводу (должен быть металлическим, продолжаться до места магистральный водопровод, входящий в дом. Остерегайтесь гальваники действие проводимости «разрывается» (часто между медной и железной трубой). Это «заземляющий провод».Он нужен, чтобы убедиться, что Третий контакт на ваших розетках заземлен. Этот провод обычно нет тока.
Один из других проводов будет белым (или черным с белым или желтые полосы, а иногда и просто черные). Это нейтральный провод. Подключается к “центральному крану” раздачи трансформатор, питающий питание. Это связано с заземляющий провод только в одном месте (обычно внутри основной панели). Нейтраль и земля не должны быть подключены где-нибудь еще.В противном случае могут произойти странные и / или опасные вещи.
Кроме того, должна быть только одна система заземления в дом. Некоторые нормы требуют более одного заземляющего электрода. Они будут соединены вместе или подключены к нейтрали. в общей точке – еще одна система заземления. Добавление дополнительных заземляющие электроды, подключенные к другим частям дома проводка небезопасна и противоречит нормам.
Если вы добавляете вспомогательную панель, земля и нейтраль обычно выведены как отдельные проводники от главной панели, и не связаны между собой на субпанели (т. е. все еще только один соединение нейтраль-земля).Однако в некоторых ситуациях (определенные категории отдельных зданий) вы действительно делаете необходимо предоставить второй заземляющий электрод – проконсультируйтесь с вашим инспектор.
Два других провода обычно черного цвета и являются «горячими». провода. Они прикреплены к распределительному трансформатору от вашей электросети. компания как Что ж. Два черных провода сдвинуты по фазе на 180 градусов. Другой. Это означает, что если вы подключите что-то к обоим горячим проводам, напряжение будет 220 вольт.Если что-то подключить к белый и любой из двух черных вы получите 110 В. Кажется, что в некоторые панели входят только три провода. Это либо потому, что нейтраль и земля подключены. вместе в другой точке (например: метр или столб) и один провод выполняет двойную функцию как нейтраль и земля, или в некоторых в редких случаях в сервисе есть только один горячий провод (только 110 В служба).
Требования к площади подъезда для обслуживания
Ссылка NEC 2008, таблица 250-66
Размер наибольшего необоснованного проводника служебного входа или Эквивалентная площадь для параллельных проводников (AWG / тыс. Мил.) | Размер проводника заземляющего электрода (AWG / kcmil) | ||
Медь | Алюминий или Алюминий с медным покрытием | Медь | Алюминий или алюминий с медным покрытием |
2 или меньше | 1/0 или меньше | 8 | 6 |
1 или 1/0 | 2/0 или 3/0 | 6 | 4 |
2/0 или 3/0 | 4/0 или 250 | 4 | 2 |
С 3/0 по 350 | От 250 до 500 | 2 | 1/0 |
От 350 до 600 | Более 500 – 900 | 1/0 | 3/0 |
Свыше 600 до 1100 | Свыше 900 до 1750 | 2/0 | 4/0 |
Свыше 1100 | Более 1750 | 3/0 | 250 |
Измеритель мощности – необходимое рабочее пространство перед измерителем
Частью установки нового электрооборудования является монтаж основного панель питания или измеритель мощности. Мы использовали комбинированную панель, которая были оба. Коммунальным компаниям обычно требуется рабочее место перед измерителя мощности, как показано ниже. Этот позволяет сервисным техникам или электрикам удобно и безопасно Работайте с измерителем мощности и главной сервисной панелью
Измеритель мощности – Свободное пространство для опоры здания Накладные услуги
На схеме ниже показано, что ваш измеритель мощности должен быть 3 ‘ минимум от входной двери, газового счетчика или оконного проема. Счетчик также должен быть расположен в пределах 10 футов от переднего угла резиденция. Эти требования устанавливает ваша утилита. компания, в нашем случае Pacific Power. Это довольно типично для установка новых электрических сетей в других частях страны тоже.
Измеритель мощности – зазоры для подземных работ
Электрооборудование – основы
Жилая Электрические директивы и нормы
Приблизительный Электрический и тяговый кабель
Общие электрические Электрические схемы
выключателей и Предохранители
Калибр и напряжение проводов Калькулятор капель
Справочные таблицы NEC (2011, 2008, 2005, 2002 и 1999)
Определение размера электрической части Сервис
Электрооборудование – Установка главной линии обслуживания
Огонь / Дым Установка сигнализации
Проводка дверного звонка
Телефонная проводка
Низковольтная проводка
Выводы кабеля
Системы возобновляемых источников энергии, подключенные к сети | Министерство энергетики
Вы уже здесь
Главная »Системы возобновляемых источников энергии, подключенные к сетиПри подключении домашней энергосистемы к электросети исследуйте и учитывайте необходимое оборудование, а также требования и соглашения вашего поставщика электроэнергии. | Фото любезно предоставлено Solar Design Associates, Inc.
В то время как системы возобновляемых источников энергии способны обеспечивать электроэнергией дома и малые предприятия без подключения к электросети, многие люди предпочитают преимущества подключения к электросети.
Система, подключенная к сети, позволяет снабжать ваш дом или малый бизнес возобновляемой энергией в те периоды (как ежедневно, так и сезонно), когда светит солнце, течет вода или дует ветер. Любая избыточная электроэнергия, которую вы производите, возвращается в сеть.Когда возобновляемые ресурсы недоступны, электричество из сети обеспечивает ваши потребности, устраняя расходы на устройства хранения электроэнергии, такие как батареи.
Кроме того, поставщики электроэнергии (т. Е. Электроэнергетические компании) в большинстве штатов разрешают нетто-учет, схему, при которой избыточная электроэнергия, вырабатываемая подключенными к сети системами возобновляемой энергии, «возвращает» ваш счетчик электроэнергии, когда она возвращается в сеть. Если вы потребляете больше электроэнергии, чем ваша система подает в сеть в течение определенного месяца, вы платите своему поставщику электроэнергии только за разницу между тем, что вы использовали, и тем, что вы произвели.
Некоторые вещи, которые вам необходимо знать, когда вы думаете о подключении вашей домашней энергосистемы к электрической сети, включают:
- Оборудование, необходимое для подключения вашей системы к сети
- Требования к сетевому подключению от вашего поставщика электроэнергии
- Государство и кодексы и требования сообщества
Оборудование, необходимое для систем, подключенных к сети
Помимо основных небольших компонентов системы возобновляемой энергии, вам потребуется приобрести дополнительное оборудование (называемое «балансировкой системы»), чтобы безопасно передавать электроэнергию вашим нагрузкам и соответствовать требованиям вашего поставщика электроэнергии по подключению к сети. Вам могут понадобиться следующие предметы:
- Оборудование для кондиционирования воздуха
- Оборудование для обеспечения безопасности
- Счетчики и приборы.
Поскольку требования к сетевому подключению различаются, вам или поставщику / установщику вашей системы следует связаться с вашим поставщиком электроэнергии, чтобы узнать о конкретных требованиях к сетевому подключению, прежде чем покупать какую-либо часть вашей системы возобновляемой энергии. См. Нашу страницу о требованиях к балансу системного оборудования для небольших систем возобновляемой энергии.
Требования к электросети от вашего поставщика электроэнергии
В настоящее время требования к подключению систем распределенной генерации, таких как домашние возобновляемые источники энергии или ветряные системы, к электросети сильно различаются. Но все поставщики электроэнергии сталкиваются с общим набором проблем при подключении небольших систем возобновляемой энергии к сети, поэтому правила обычно связаны с безопасностью и качеством электроэнергии, контрактами (которые могут требовать страхования ответственности), а также измерениями и тарифами.
Вам нужно будет напрямую связаться с вашим поставщиком электроэнергии, чтобы узнать о его конкретных требованиях. Если у вашего поставщика электроэнергии нет лица, назначенного для обработки запросов на подключение к сети, попробуйте связаться с комиссией по коммунальным предприятиям штата, группой защиты потребителей коммунальных услуг штата (представляет интересы потребителей в регулирующих органах штата и на федеральном уровне и в судах), в представительство потребителей штата офис или государственный энергетический офис.
Обеспечение безопасности и качества электроэнергии при подключении к сети
Поставщики электроэнергии хотят быть уверены, что ваша система включает компоненты безопасности и качества электроэнергии. Эти компоненты включают переключатели для отключения вашей системы от сети в случае скачка напряжения или сбоя в подаче электроэнергии (чтобы ремонтники не пострадали от удара током) и оборудование для кондиционирования энергии, чтобы гарантировать, что ваша мощность точно соответствует напряжению и частоте электричества, протекающего через сеть. .
Пытаясь решить проблемы безопасности и качества электроэнергии, несколько организаций разрабатывают национальные руководства по производству, эксплуатации и установке оборудования (ваш поставщик / установщик, местная организация по возобновляемым источникам энергии или ваш поставщик электроэнергии будут знать, какие из стандартов применяются в вашей ситуации и как их реализовать):
- Институт инженеров по электротехнике и электронике (IEEE) написал стандарт, который касается всей распределенной генерации, подключенной к сети, включая системы возобновляемых источников энергии.IEEE 1547-2003 предоставляет технические требования и тесты для работы в сети. Дополнительную информацию см. В Координационном комитете по стандартам IEEE по топливным элементам, фотоэлектрическим элементам, распределенной генерации и хранению энергии.
- Underwriters Laboratories (UL) разработала UL 1741 для сертификации инверторов, преобразователей, контроллеров заряда и выходных контроллеров для автономных и подключенных к сети систем возобновляемой энергии. UL 1741 подтверждает, что инверторы соответствуют IEEE 1547 для приложений, подключенных к сети.
- Национальный электротехнический кодекс (NEC), продукт Национальной ассоциации противопожарной защиты, касается безопасности электрического оборудования и проводки.
Хотя штаты и поставщики электроэнергии не уполномочены на федеральном уровне принимать эти кодексы и стандарты, ряд коммунальных комиссий и законодательных органов теперь требует, чтобы правила для систем распределенной генерации основывались на стандартах IEEE, UL и NEC.
Кроме того, в некоторых штатах сейчас проводится «предварительная сертификация» конкретных моделей оборудования на предмет безопасности для подключения к государственной электросети.
Вопросы по контрактам для систем, подключенных к сети
При подключении вашей небольшой системы возобновляемых источников энергии к сети вам, вероятно, потребуется подписать соглашение о межсетевом соединении с вашим поставщиком электроэнергии.В вашем соглашении поставщики электроэнергии могут потребовать от вас выполнить следующие действия:
- Страхование ответственности при несении – страхование ответственности защищает поставщика электроэнергии в случае несчастных случаев, связанных с работой вашей системы. Большинство домовладельцев несут ответственность не менее 100 000 долларов в рамках своих полисов страхования домовладельцев (хотя вы должны убедиться, что ваш полис покрывает вашу систему), чего часто бывает достаточно. Однако имейте в виду, что ваш поставщик электроэнергии может потребовать от вас большего.Некоторые поставщики электроэнергии могут также потребовать от вас возместить им любой потенциальный ущерб, убытки или травмы, вызванные вашей системой, что иногда может быть чрезмерно дорогостоящим.
- Оплата сборов и других сборов – вас могут попросить оплатить сборы за выдачу разрешений, сборы за разработку / осмотр, сборы за счетчики (если установлен второй счетчик) и резервные сборы (для покрытия затрат поставщика электроэнергии на техническое обслуживание вашей системы в качестве резервного источника питания). Определите эти затраты на раннем этапе, чтобы вы могли учесть их в стоимости вашей системы, и не бойтесь подвергать сомнению любые, которые кажутся неуместными.
Помимо страховки и сборов, вы можете обнаружить, что ваш поставщик электроэнергии требует большого количества документов, прежде чем вы сможете продолжить работу с вашей системой. Однако поставщики электроэнергии в нескольких штатах сейчас переходят к упрощению процесса заключения контрактов, упрощая соглашения, устанавливая временные рамки для обработки документов и назначая представителей для обработки запросов о подключении к сети.
Устройства измерения и тарификации для систем, подключенных к сети
При подключенной к сети системе, когда ваша система возобновляемых источников энергии вырабатывает больше электроэнергии, чем вы можете использовать в данный момент, электроэнергия поступает в электрическую сеть, чтобы ваша коммунальная компания могла использовать в другом месте.Закон о политике регулирования коммунальных предприятий 1978 года (PURPA) требует, чтобы поставщики электроэнергии покупали избыточную электроэнергию у подключенных к сети небольших систем возобновляемой энергии по ставке, равной стоимости самого производства электроэнергии поставщику электроэнергии. Поставщики электроэнергии обычно реализуют это требование с помощью различных механизмов учета. Вот схемы учета, с которыми вы, вероятно, столкнетесь:
- Чистая покупка и продажа – По этой схеме устанавливаются два однонаправленных счетчика: один регистрирует электроэнергию, потребляемую из сети, а другой – избыточную электроэнергию, произведенную и возвращенную. в сетку.Вы платите розничный тариф за электроэнергию, которую используете, а поставщик электроэнергии покупает вашу избыточную выработку по минимальной цене (оптовый тариф). Может быть существенная разница между розничной ставкой, которую вы платите, и затратами, которых поставщик электроэнергии избегает.
- Чистое измерение – Чистое измерение дает наибольшую пользу вам как потребителю. Согласно этой схеме, один двунаправленный счетчик используется для регистрации как электроэнергии, которую вы потребляете из сети, так и излишка электроэнергии, которую ваша система возвращает обратно в сеть.Счетчик вращается вперед, когда вы потребляете электричество, и он вращается назад, когда избыток подается в сеть. Если в конце месяца вы использовали больше электроэнергии, чем произвела ваша система, вы платите розничную цену за это дополнительное электричество. Если вы произвели больше, чем израсходовали, поставщик электроэнергии обычно платит вам за дополнительную электроэнергию по минимальной цене. Реальная выгода от чистых измерений заключается в том, что поставщик электроэнергии, по сути, платит вам розничную цену за электроэнергию, которую вы возвращаете в сеть.
Некоторые поставщики электроэнергии теперь позволяют вам переносить остаток любой чистой дополнительной электроэнергии, которую ваша система генерирует из месяца в месяц, что может быть преимуществом, если ресурс, который вы используете для выработки электроэнергии, носит сезонный характер. Если в конце года вы произвели больше, чем израсходовали, вы передаете лишнюю выработку поставщику электроэнергии.
